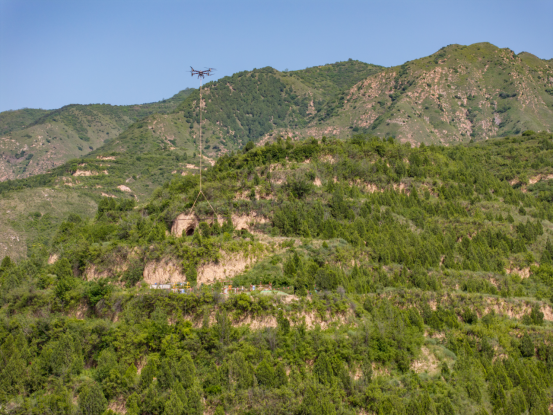

4月23日,芮西开关站220千伏新建工程施工一线传来新进展。在项目74+1B号铁塔基础施工现场,国网运城供电公司创新施工模式,组织施工人员利用无人机开展物料转运作业,将铁塔基础钢筋等施工建材,精准输送至山顶作业区域。

芮西开关站220千伏新建工程线路全长61.38公里,途经运城市芮城县及永济市。其中74+1B号铁塔坐落于中条山上,山体坡度高达60度,周边遍布经济作物。受险峻地形、地表作物等多重因素制约,传统修路运输、骡马驮运等方式不仅实施难度大,还易破坏沿线植被,无法满足施工需求。
“我们从经济、环保、效率等几方面分析,组织人员到现场反复勘察论证,最终决定采用无人机进行运输。”现场班组负责人李鹏介绍。
此次空中运输作业从当日14时30分启动,18时30分圆满完成,累计转运各类施工物料3吨多,全程安全高效、精准可控。针对复杂山地施工痛点,国网运城供电公司精准施策,依托无人机机动灵活、适配性强的优势,搭建空中运输通道,高效解决了陡坡山地铁塔基础施工物料运输的难题。此次创新作业,既提升了山区电网建设施工效率,又降低了施工成本与生态影响,为复杂地形下电网工程建设积累了实操经验。
