近日,贵州能源电投工程公司柏果项目部顺利完成发电分公司2号机组C级检修任务,为机组后续长周期安全稳定运行打下坚实基础。本次检修涵盖锅炉“四管”检查、中间集箱改造、空气预热器清灰、磨煤机磨辊更换及380V输煤配电柜升级改造等,共计63个大项、400余个小项。

11天,260多个小时,柏果项目部以“精准推进+拧劲发力”攻坚克难,圆满啃下这块“硬骨头”,一项检修“大活”,有力检验了项目部善打硬仗能打胜仗的干事创业精气神。
面对多系统交叉、工期任务紧和技术要求高的复杂局面,项目部提前组织技术骨干现场摸排,梳理风险点,制定详细施工方案与进度计划,采取“分区域负责、分时段作业”的精细化管理模式,确保各项任务高效衔接。

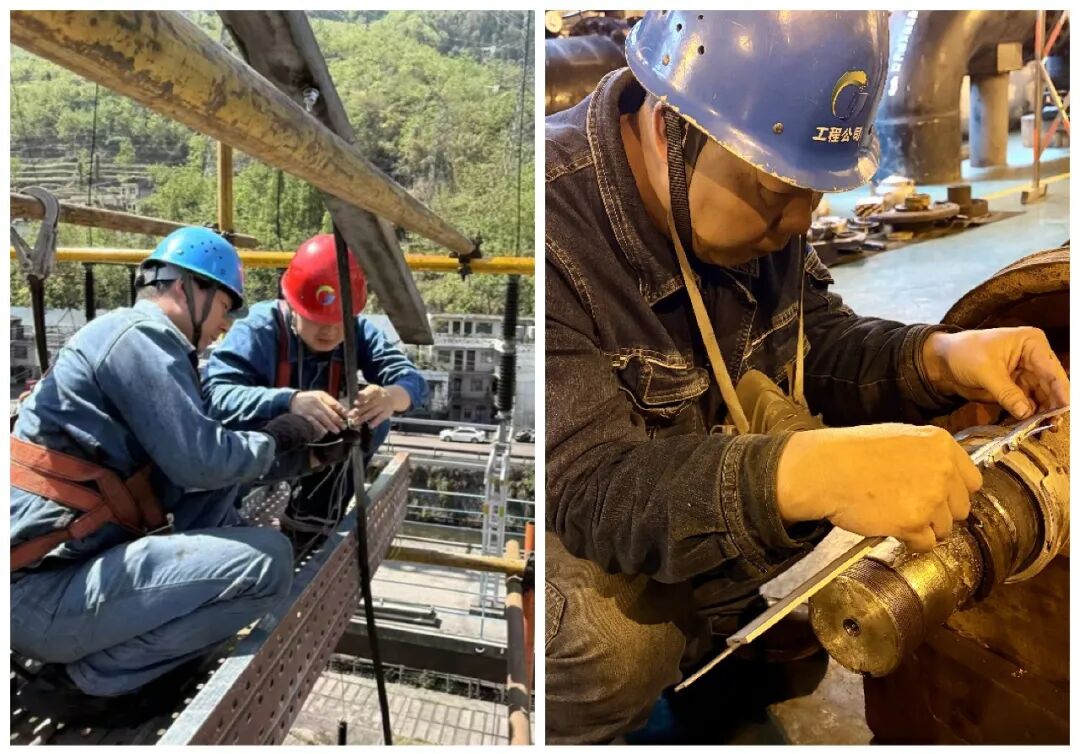

在锅炉“四管”检查中,检修人员利用测厚仪对受热面全覆盖排查,重点检查高温区及弯头、焊缝等薄弱部位。特焊组11天内累计加装防磨瓦329块,覆盖低再136屏管屏,有效预防了“四管”泄漏事故。中间集箱改造中,项目部连续作战,科学统筹,总计176块管屏全部焊接完成。针对空气预热器清灰,安全管理人员全天候现场监护,清灰后烟气流通阻力明显降低,换热效率显著提升。制粉系统方面,检修人员完成A、B磨煤机磨辊整体更换,严格把控精度与工艺,确保出力与煤粉细度达标。
针对机组运行中发现的凝汽器真空偏低问题,项目部精准组织揭缸检查。清理缸体内部及接合面,螺栓拆卸规范操作、统一编号并逐件探伤,回装时严格执行质量标准,确保各部件间隙、紧力及对中数据全部达标。
380V输煤ⅣA、ⅣB段配电柜升级改造是本次检修的重点之一。电气专业提前完成新柜组装与调试,在停机窗口内安全有序完成旧柜拆除、新柜安装、电缆接线及保护定值校验,改造后供电安全性与稳定性显著提升。
本次C修工期紧、任务重、交叉作业多,项目部始终将安全与质量放在首位。每日开工前严格执行安全技术交底,关键作业点现场监护;管理人员扎根现场,及时协调解决问题,确保各项检修一次做好。最终,所有任务按期、保质、安全完成,充分展现了柏果项目部“能打硬仗、敢啃硬骨头”的铁军风采。(贵州能源集团)
