五一国际劳动节期间,远在巴西的国家电网中电装备公司巴西东北部新能源送出±800千伏特高压直流项目建设现场依然热火朝天,中巴建设者们用汗水浇筑工程里程碑,在雨季与酷暑的双重考验下,交出了一份亮眼的成绩单。
受端站:核心出零米,建筑拔地而起

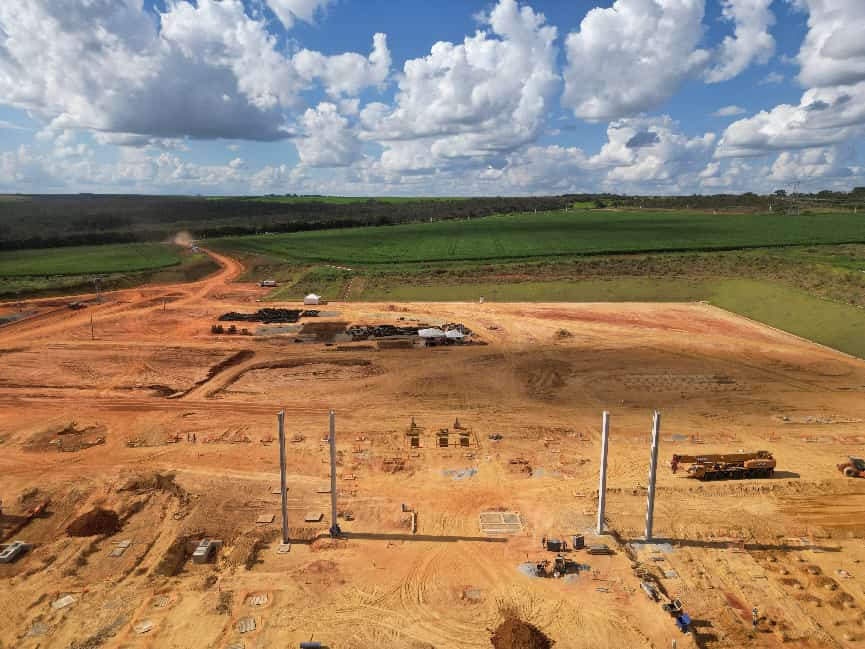

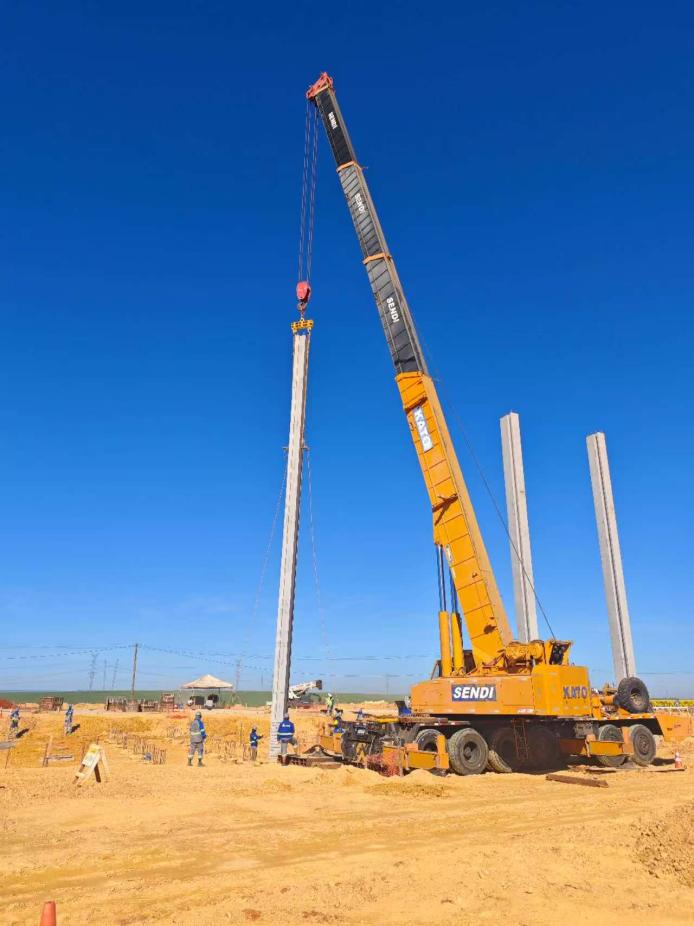

在戈亚斯州希瓦尼亚市的受端换流站,项目建设取得重大突破——主控楼、双极阀厅基础已全部完成“出零米”关键节点,圆满实现标定的里程碑计划。目前,主控楼预制柱与阀厅钢结构柱已有序进入吊装阶段,标志着工程从地下基础施工全面转入上部结构安装新阶段。

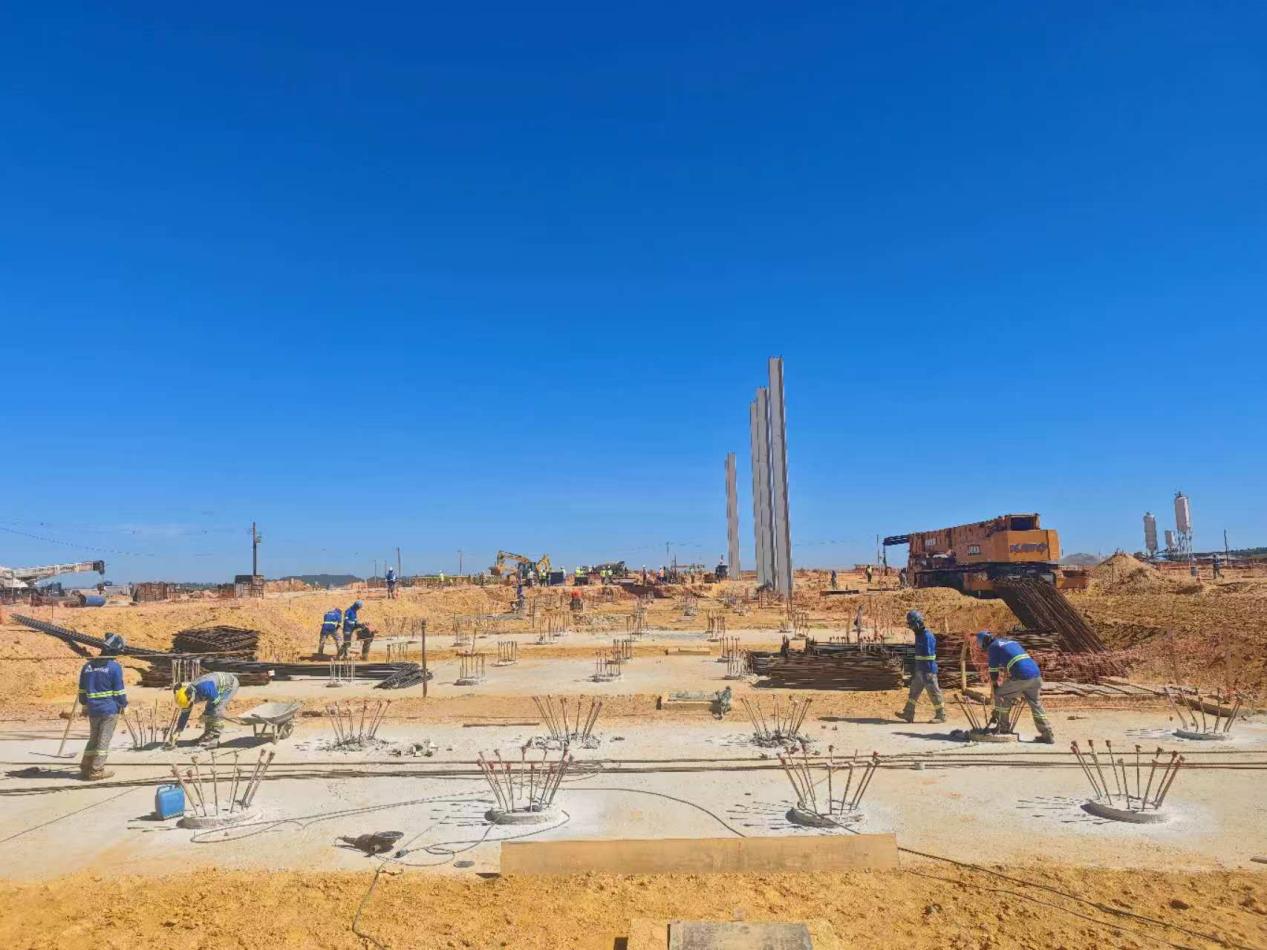

这一成绩来之不易。受端站所在区域经历了长达半年的严峻雨季,雷暴频繁、蚊虫肆虐,加之阀厅设计复杂、主控楼混凝土预制柱单节高重等技术难题,施工难度陡然攀升。近300名中巴管理人员与工人头顶烈日、脚踩泥泞,从“管、干、学”的不同角度协同作战,一张张图纸交底、一罐罐水泥浇筑,硬是在泥泞中啃下了全站关键路径主要建筑物基础施工这块硬骨头,目前全站施工形象进度已达约35%,为年底土建完工打通了关键隘口。

送端站:充气膜大棚破困局,雨季跑出加速度
在马拉尼昂州的送端换流站,建设者们同样面临着严峻考验。项目落点远离中心城市,人员机械动员难度大;项目动员开工恰逢雨季,月均20天中大型暴风雨,挖填施工技术难度极高;加之当地动物保护要求严苛,移窝搬穴、人工砍伐移植进度缓慢。重重困难面前,项目团队没有退缩。为抢抓工期,他们科学组织、精心策划,创新采用“充气膜大棚”措施覆盖 “两厅一楼”的全部区域,确保了关键路径施工不受雨季影响;同时运用先进雷电预测技术,合理组织流水施工,高效避开雷暴作业。凭借这一系列“组合拳”,“两厅一楼”区域场地平整仅用15天完成,桩基与基础工程同步推进,为土建完工目标奠定了坚实基础。

巴西东北特高压项目核心设备全部采用“中国技术”和“中国制造”,是中电装备公司在巴西总承包建设的第三个直流工程。目前,设计图纸、设备采购、现场施工等各项工作顺利推进,中巴团队斗志昂扬。项目部将锚定节点目标,稳步推进土建施工、设备到货、现场交安等关键路径衔接,全力保障项目按计划投运。
