5月4日7时许,天刚蒙蒙亮,川东丘陵深处,广安Ⅱ500千伏输变电工程线路工程包2施工现场已是人头攒动。来自国网四川广安供电公司的10余名施工人员和其他单位的36名输电施工放线班组人员整装待发。他们这几天正合力攻坚NA009至NA021铁塔的放线段导地线展放任务。

广安Ⅱ500千伏输变电工程是四川省重点工程。项目建成后,广安电网最大安全承载能力将从182万千瓦提升至300万千瓦以上,大幅增强区域供电能力。线路工程包2地处山地丘陵,塔位分散、地形复杂、跨越障碍多,导地线展放是架线施工关键环节,对精度与安全要求高。“五一”假期恰逢施工“黄金窗口期”,建管单位和施工方坚守岗位,高质量高效率推进工程建设。
当天的施工点在山区,受前几天降雨的影响,物料运输全靠人力与机械配合。早上6点左右,几名工作人员就扛着300多斤重的滑轮、地锚验收仪和牵张机等设备,一步步往山上走,耗时约1小时才到达施工操作点位。
“检查装备,准备开工!”随着现场工作负责人万久根一声令下,作业人员迅速按施工方案分赴张力场与牵引场。
“张力场设在NA008塔位,牵引场位于NA021塔位,地形复杂程度堪称全线之最。”施工项目部经理刘奎介绍。
张力场的工人一起检查张力机状态。“设备一定要查仔细,不能出差错。”施工人员万久根经验丰富,他一边提醒,一边用手抹去额头上的汗水,其余的操作人员紧张调试设备。

上午10点,导地线展放正式开始。随着机器启动,两台大型张力机发出低沉的轰鸣声,直径2.2米的线盘缓缓转动,四分裂导线的端头在导向轮间穿梭,粗大的导线从NA008张力场慢慢向NA021牵引场延伸。
“注意张力参数,保持匀速!”现场技术员张小亮手持对讲机不断报出数据,汗水顺着安全帽带滴落在满是泥土的操作台上。约5千米外的NA021牵引场,另一组14名施工人员正架设牵引机,巨大的卷扬轮咬合着导引绳,准备将总重量达22吨的导地线逐档牵引到位。

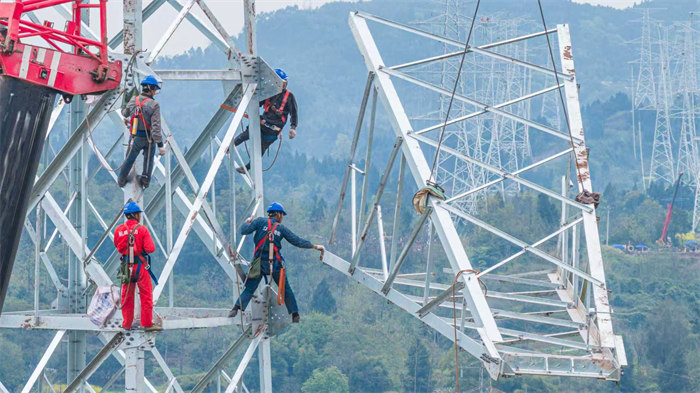

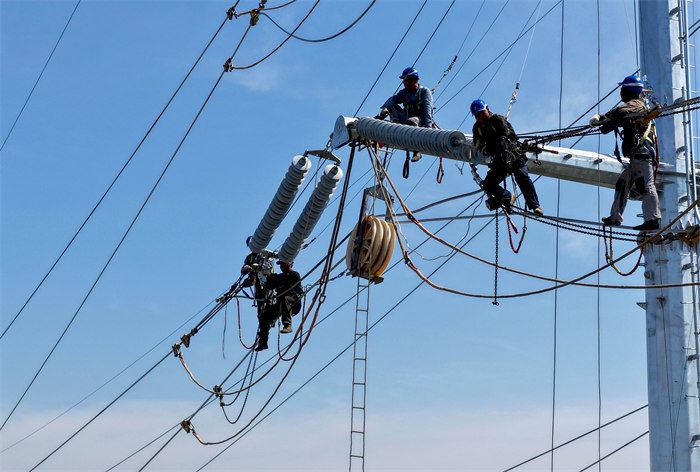

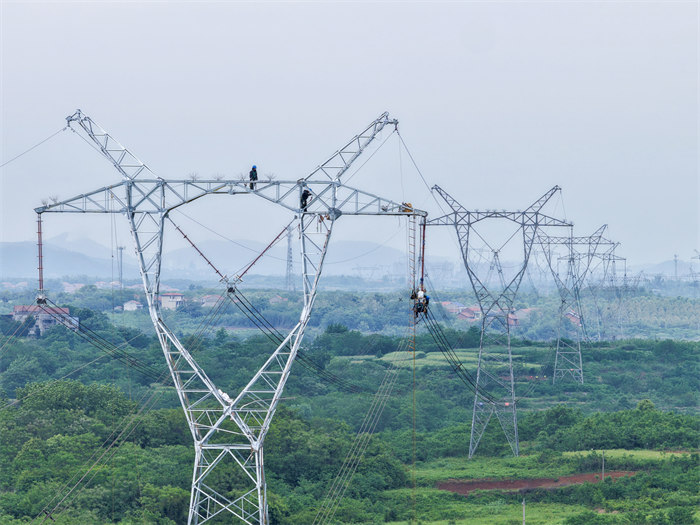

剩余10名高空作业人员早已攀上30多米高的铁塔。NA015号塔位处,2名工人腰系双保险安全带,在横担上调整放线滑车。呼啸的山风裹挟着一层细沙掠过塔身,他们顶风完成螺栓紧固,稳稳地推进安装工作。
“滑车偏差必须控制在5毫米内,不然导线容易磨损。”万久根在对讲机里反复强调。此时,太阳已逐渐升起,铁塔表面温度快速上升至30摄氏度,施工人员工装后背逐渐被浸湿。地面岗位上的安全监护人员紧盯导线张力、防磨保护、跨越安全等关键环节,一丝不苟地履行监护职责。

随着万久根下达指令,所有工作人员瞬间进入“战斗状态”:张力场操作员精准控制刹车力度;牵引场卷扬机以每分钟60米的速度匀速收线;高空人员紧盯走板通过滑车时的姿态;地面监护组6人沿线路走廊小步奔跑巡视,防止附近村民误入或树枝挂线。直径31.5毫米的钢芯铝绞线在阳光照耀下泛出点点银光,导线跨越山涧,划出优美的弧线。
午休时分,各方人员都蹲在塔基旁吃盒饭,有人顺手拿起备用的草帽扇风,露出晒得黝黑的脸庞。
为保障节日期间的施工安全,国网广安供电公司积极发挥业主方牵头协调作用,组织好建设、监理、施工等单位力量,严格审核控制施工计划及方案,10余名管理人员与施工班组实行同进同出,驻扎在工地。“通过提级管控和设置安全提示闹钟等多重方式,我们进一步细化现场的施工安全监督,确保工程进度与安全统筹推进。”国网广安供电公司建设部负责人秦少鹏介绍。
4月中旬以来,这条输电线路已顺利完成多档导地线展放任务,当前已完成总体进度的70%左右,为工程后续架线、紧线等工序奠定坚实基础。这条连接广安南北的能源大动脉,将在今夏用电高峰前投产,可为川东电网新增200万千瓦输送能力。(人民日报)
