6个月攻坚复杂地层 韶山路电力隧道全线首个盾构区间成功接收

来源:中国能源网2026年08月06日 15:52作者:王培杰 曹忠萱

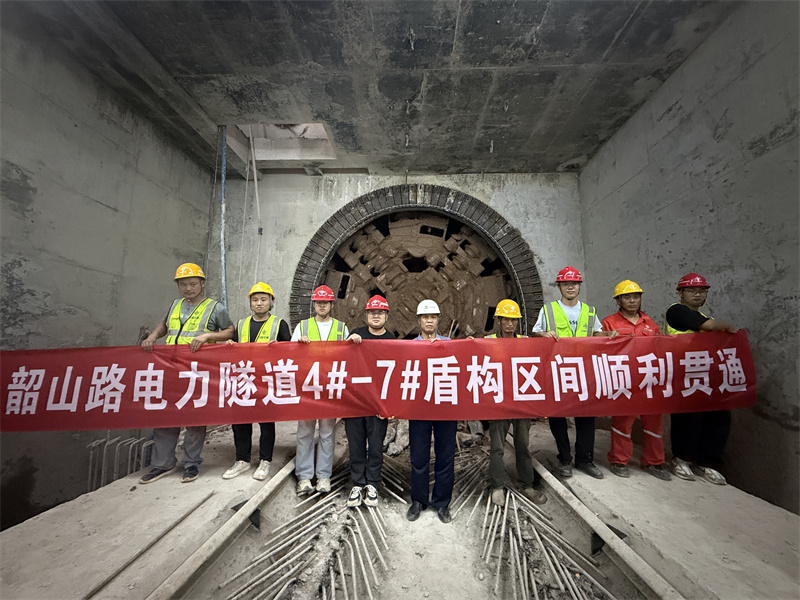

日前,随着盾构机刀盘精准抵达环保大道7#功能井接收基座,由驻苏央企中交二航局三公司承建的长沙韶山路电力隧道二标段项目迎来重要节点——4#盾构井至7#功能井盾构区间实现全线首个贯通,标志着该控制性工程取得阶段性突破。

该盾构机于今年1月20日从黄谷路4#盾构井以分体方式始发,历经6个多月的连续掘进,成功完成区间施工任务。面对30米狭小井体分体始发、近距离平行在建地铁7号线、穿越中风化泥质粉砂岩复杂地层等多项技术难题,项目团队通过精细化参数调控、全过程沉降监测及管片拼装质量严控,确保各项指标均满足设计及规范要求,实现了安全、优质、高效贯通。

作为提升长沙南部融城区域电网输配能力的关键基础设施,韶山路电力隧道全线建成后,将与区域其他重大电网工程协同联动,助力长沙电网加速迈向“省会城市示范电网”目标,为现代化长沙建设提供更强劲、更可靠的能源支撑。  目前,项目团队正紧锣密鼓地在7#功能井内组织盾构机整机维保,为下一区间始发做好准备。同时,项目部将继续严守安全质量红线,科学统筹施工计划,稳步推进剩余工程量,力争早日实现本标段全线隧道贯通。
