太行深处“开路人”——山西电网500千伏东纵通道忻州北-阳泉段输电线路工程见闻

来源:中国能源网2026年05月08日 18:22作者:网格攻坚:深山写担当

“哒、哒、哒……”风镐撞击岩层,沉闷而有节奏的声响,在太行山腹地的沟壑间来回震荡。

时值五月,万物葱茏。在山西省五台县的忻州北—阳泉500千伏输电线路工程第一标段G137基础人工开挖现场,山势陡峭,岩硬如铁,大型机械无法作业。国网山西电力的建设者们手砸肩扛,挥汗如雨,正在为一条能源大动脉锚定根基。

“全是石头山,一镐下去只能砸出一个小坑。遇上最硬的岩层,一天只能掘进几十厘米。”现场施工人员梁晨语气里透出几分无奈。

他身后,一个刚开凿不到一米深的基坑,像嵌在山岩上的圆环,静默地朝向天空。坑底,工人弓着腰,攥紧风镐,一寸寸啃凿着脚下的硬石。碎石溅起,又被一铲铲装进料斗,沿坑壁传递上来。这个坑最终要掘到十米深。一基铁塔,需要开挖4个这样的基坑,每个直径1.8米、深达10.2米。10个人轮班作业,也得耗费15到20天。

山西电网500千伏东纵通道忻州北-阳泉段输电线路工程总投资20.7亿元。其中,这一标段途经代县、五台县2个县域,全线新建铁塔266基。210基深藏于山区,80%以上的塔位坐落在岩石山体上。90%以上的作业区域位于平均海拔1800米的高山、丘陵地带,地势崎岖,坡度陡峭。无施工便道,无机械作业面,人工开挖基坑成了唯一的选择。

“每个基坑需要0.3立方沙子、0.4立方石子、6袋100斤重的水泥,运至靠近作业面的山腰后,还得靠人工背运,单程一趟就要20分钟。”梁晨擦着汗,向记者展示装满碎石的编织袋。陡峭的山坡上,每一袋物料的搬运,都是体力与耐力的双重考验。

“为破解人工作业效率低、粉尘大的难题,现场引入了可以提土、监测、送风的深基坑一体化装置。”项目副经理何伟指着基坑旁的一台设备介绍。这台机器可实现提土与送风同步进行,既降低了人工背土的劳动强度,又改善了深基坑内的通风环境,还能实时监测有害气体及二氧化碳浓度,保障作业人员的安全与健康。

同时,施工团队严守生态保护红线,执行“一塔一方案”,不盲目开山破石,最大限度减少对山体植被的扰动。用最艰辛的人工作业,兼顾工程质量与生态保护。

高山之上,材料运输是另一大难题。针对无便道、难通行的施工段,一条条索道凌空跨越山谷,成为工程建设的“空中公路”。

在G159塔材运输现场,工人娴熟地将一根根400斤重的塔材绑在索道上,随着缆绳匀速前进,材料被送上山顶。“一天运送材料20吨。”索道运维人员杨欣岳介绍。索道吊运全程精准管控、平稳运行,与基础施工、铁塔组立现场高效衔接,形成了“基坑人工凿、塔材高空立、物资索道运”的全流程施工体系,破解了深山施工的多重瓶颈。

“高山组塔最大的难题就是地形和风况,作业面窄、风险高。”现场安全负责人苏壮壮介绍。针对山区大吨位铁塔组立,项目部采用双摇臂抱杆工艺——双侧同步作业、吊装精度更高、适应性更强,全程专人监护、全程质量管控,确保每一节塔材安装精准、每一处连接牢固。

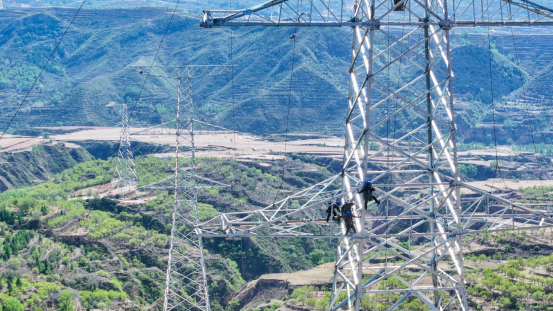

在G143组塔现场,一座座银灰色的铁塔拔地而起。高空作业人员身系安全绳,站在数十米高的塔材上,精准对接构件、紧固螺栓;地面指挥人员口令清晰、手势精准,配合双摇臂抱杆与流动式起重机,将数十吨重的塔材精准吊装就位。高山之上风力多变、地形陡峭,组塔作业无任何回旋余地。

“今天现场风速四级,符合开工作业条件。”组塔1班班长安宇轩向苏壮壮报告。随着左相下横担内悬浮安装到位,这基塔组装完毕。安宇轩去年刚参加工作,大山练就了他的体能和意志。“第一次爬山,单程用了近3个小时,经过这段时间的徒步历练,现在我已经练就一副‘铁腿’,单程只要一个多小时。”

网格攻坚:深山写担当

在太行深处,比石头更硬的,是责任;比山路更长的,是坚守。

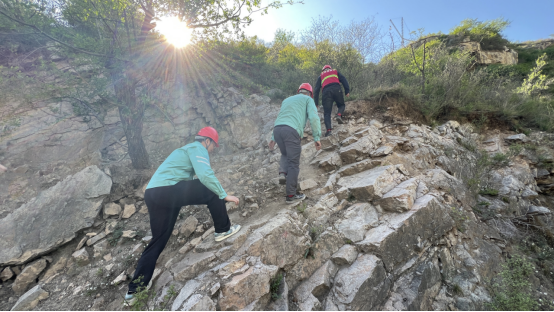

线路跨度广,作业点散落在一道道山梁之间。施工人员上一次山,单程就要40分钟到3个半小时。有人开玩笑说:“一天爬一趟山,微信步数轻松破两万。”可玩笑背后,是安全与进度的双重压力。

为此,项目部推行了网格化管理——把大山划成格子,每个格子都有人盯、有人管。国网山西送变电公司输电二分公司派出36名管理人员常驻一线,副经理、四级职员全程带班。从分公司安管室远程督察,到项目经理秦胜利、何伟、季鑫统筹全局,再到代县、五台县4个区域负责人分片包干,最后到各区域6至8名安全“明白人”与工人同进同出。四级管控,环环相扣,像一张网,兜住了深山里的每一个风险点。

每天早晨六点左右,苏壮壮已经站在基坑边。他逐一检查作业票、复核初勘记录、查看通风机是否运转满30分钟、有害气体检测仪数据是否正常……“不上锁不启动,不达标不作业。”这是铁规矩。上午11点到下午5点是人最容易疲劳的时候,他加密巡查,一遍遍提醒。每三天,各区域负责人聚到一起,汇报进度、排查隐患。这套闭环,让大山深处的施工有了章法。

项目部墙上,挂着一张三米多长的进度表。每一项任务完成,就有人郑重地打上一个红对钩。最难的是基坑开挖——一基塔四个腿,每挖成一个,就打一个钩。有的塔位下面齐刷刷排着四个对钩,像是给石头山盖下的四枚勋章。

那天,G143组塔完毕。项目副经理何伟走上跟前,拿起笔,在表格上稳稳画下一个对钩。

“现在打了六成左右。”他拍了拍表格,笑道,“什么时候这张纸打满了,工程就大功告成了。这是我们送变电人独有的庆祝方式。”

何伟告诉记者,这条新建线路全长166公里,其中包含45公里的双回线路和76公里的单回线路。眼下,基础开挖、铁塔组立、索道运输三大作业面正同步推进,基础施工已完成八成,组塔全速攻坚。“五一”期间,560名建设者放弃休息,继续在深山坚守。

这座倔强的大山,正在座座铁塔的拔节生长中焕发出新的光芒。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

能源之问 | 深耕采煤沉陷区新能源 助力海南新型电力系统建设
院士对话|“十五五”,氢能发展最好的切入点在哪里?
网传深圳比亚迪坪山工厂出现火情:浓烟滚滚,火势明显
院士对话:如何提升区域能源的自给率

精彩图集

“五一”假期我在岗
未来产业的未来力量——“人造太阳”背后的青春“聚变”
第十三批在韩中国人民志愿军烈士遗骸今日回国
力箭二号遥一运载火箭发射成功
太行深处“开路人”——山西电网500千伏东纵通道忻州北-阳泉段输电线路工程见闻
分享到:
