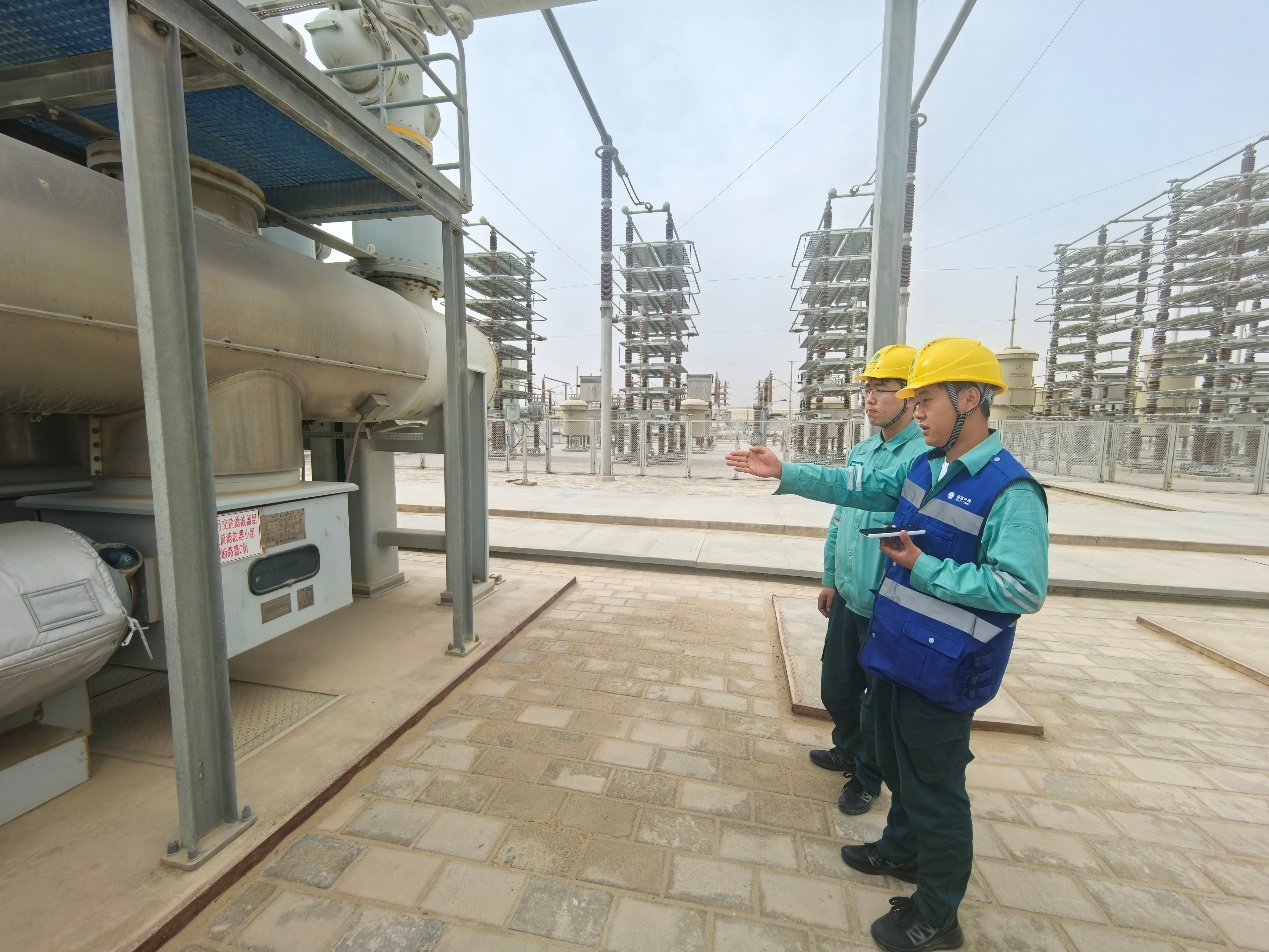

5月25日,青藏联网工程±400千伏柴拉直流系统正式启动2026年度检修工作。青海段563名检修人员分赴各作业点投入年检之战。这是青藏直流一期设备综合改造、二期扩建工程自2025年9月投运后的首次年检,也是国内首台套双极四阀组并联运行的直流工程首次系统性“体检”。
被誉为“电力天路”的青藏联网工程,是首条通往西藏的“能源大动脉”。工程在丰水期助力“藏电外送”,将西藏富余清洁电力输送至其他地区;在枯水期则承担“送电进藏”重任,为西藏及时补充电力。2025年9月,青藏联网直流一期设备综合改造、二期扩建工程投运后,青藏直流线路输电能力从60万千瓦跃升至120万千瓦,实现翻倍。2026年一季度,青藏直流二期扩建工程效能持续释放,通过“电力天路”向西藏输送电量14.3亿千瓦时,同比增长超五成,有力保障西藏冬春季电力供应。

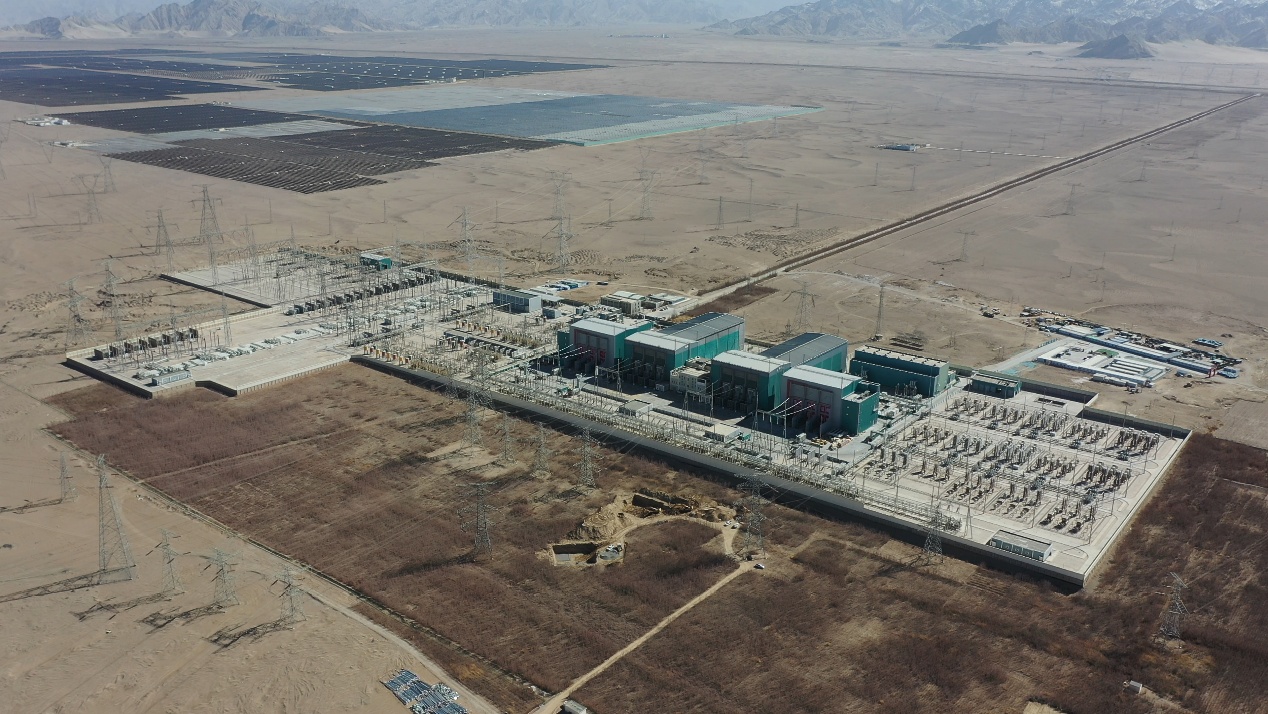

青藏联网工程实施二期扩建后,柴拉直流系统升级为双极四阀组并联运行结构,阀组数量实现翻倍,设备数量近乎翻番。本次年检的核心任务之一,就是检验扩容后双极四阀组并联运行状态下的设备可靠性,为西藏电力保供打下坚实基础。本次年检为期14天,计划于6月7日完成,±400千伏柴达木换流站覆盖476项常规检修、11项差异性检修、20项针对性检修项目,检修工作量较往年提升100%。
面对设备翻倍、新旧系统并行、高海拔缺氧环境等多重挑战,本次年检采用“一期设备轮检轮试、二期设备全检全试”的精益化模式,并首次试点开展1台换流变压器、1座阀塔、单极直流场、单极直流控保四大类设备自主检修,进一步提升业务能力,为后续特高压通道建设和设备运维管理储备技术人才。国网青海省电力公司针对本次年检,创新构建六大隔离维度全链条安全管控体系,全方位防范安全风险。
检修期间,柴拉直流青海段将首次应用无人机X光探伤检测技术,为后续常态化、带电智能化检测积累实战经验。这是继2022年柴拉直流青海段线路实现无人机自主巡检常态化后,年检智能化手段的又一次升级。
青藏联网工程线路平均海拔4500米以上,是穿越多年冻土里程最长的输电线路。本次年检的顺利推进,将进一步提升青藏直流工程输电可靠性,为青藏两省区能源协同发展、民族地区高质量发展提供更加坚强的电力支撑。
