6月4日,国网临汾供电公司抢抓夜间用电低谷窗口期,连夜完成110千伏岳阳变电站1号主变8013隔离开关发热隐患治理,历经3个多小时攻坚作业,设备于凌晨3时50分顺利恢复送电。
随着高温天气来临,用电负荷频繁起伏,变电站内高压开关设备接线端头易发生接触面氧化、紧固件松动等问题,进而引发设备异常发热,若隐患处置不及时,极易造成设备烧蚀、线路跳闸,直接影响周边居民生活用电及工矿企业正常生产。本次隐患经由无线测温系统预警发现,站内1号主变8013隔离开关C相发热,温度高达78℃,其他两相约40℃,环境温度32℃,检修人员据此判定为严重缺陷并立即上报。

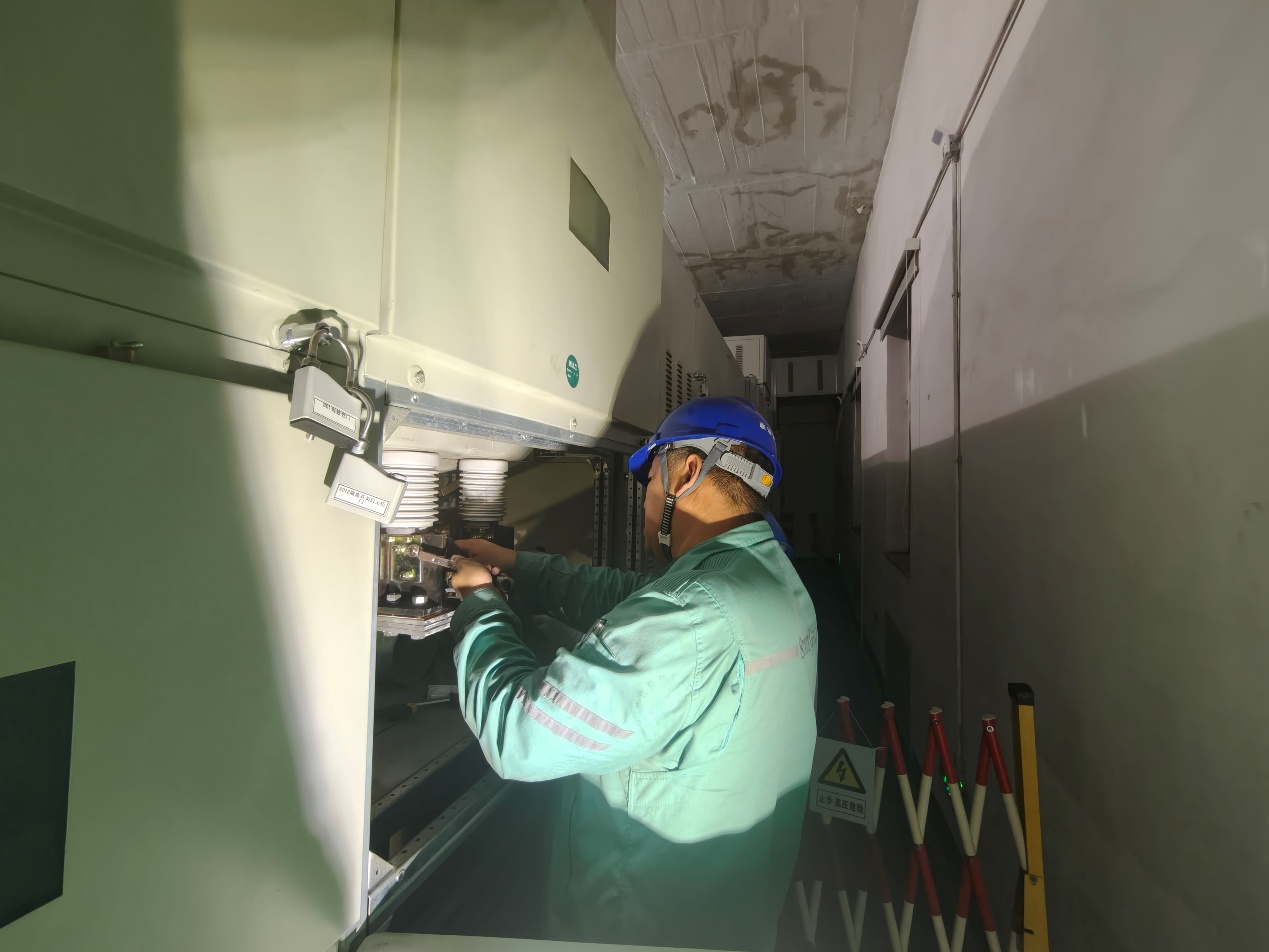

接到隐患通报后,调度、检修、运维多部门联动,结合电网实时负荷调整运行方式,敲定停电检修方案,逐项梳理作业风险、细化安全管控措施。“逐项核查安全措施落实情况,接地线连接是否牢靠,拆接母排、接线板注意手部位置,防止人员机械伤害。”现场工作负责人赵晨辉在班前会交底时强调。检修现场配电柜内空间局促、夜间环境潮湿闷热,再加上蚊虫叮咬不断,精细拆装施工难度陡增。检修班组分成两组协同配合,依次拆解三相接线板,查明故障根源系设备接线板缺少铜铝过渡片、接触面氧化、紧固件松动,致使设备满载运行时接触电阻激增,从而出现超温告警。

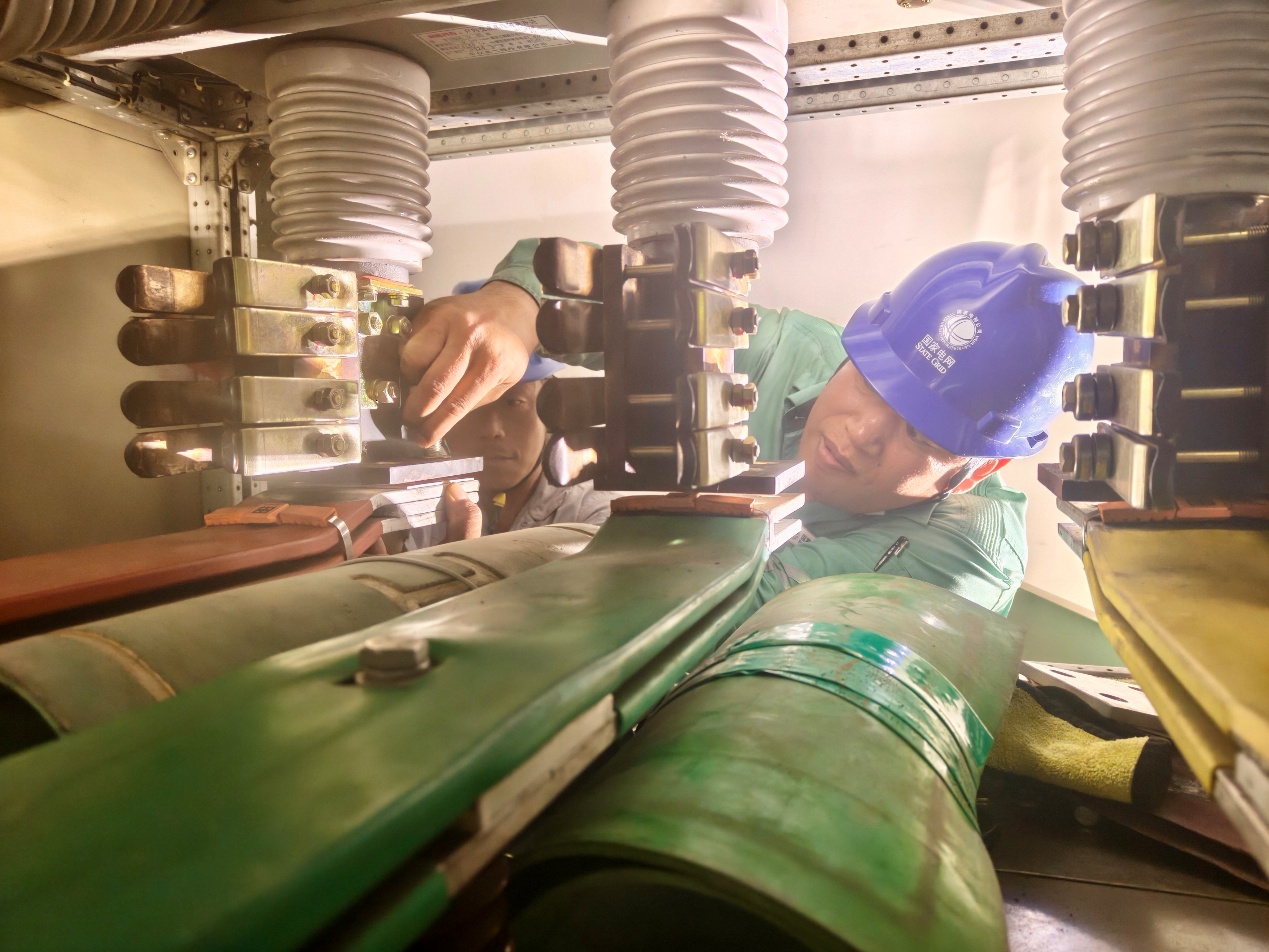

作业期间,检修人员严格对照变电设备接触面工艺标准,用百洁布精细打磨清洁设备接触面、剔除金属毛刺。使用刮刀均匀涂抹导电膏、按标准力矩紧固全部螺栓,同步加装铜铝过渡片,从源头优化接触点导热性能。全工序完工后,作业人员逐项核验各项工艺参数,确认全部达标后依规实施送电操作。送电后经红外测温复核显示,设备C相温度27℃,与其他两项相差仅为0.7℃,设备各项指标全部符合运行规范,变电站顺利恢复正常运行模式。
此次深夜紧急消缺高效消除设备顽疾,全面夯实设备安全运行根基。下一步,临汾公司将紧盯迎峰度夏关键时段,加密关键设备专业化巡视频次,常态化摸排整治各类设备隐患,以精细化检修筑牢电网安全防线,确保辖区居民夏季用电无忧。
