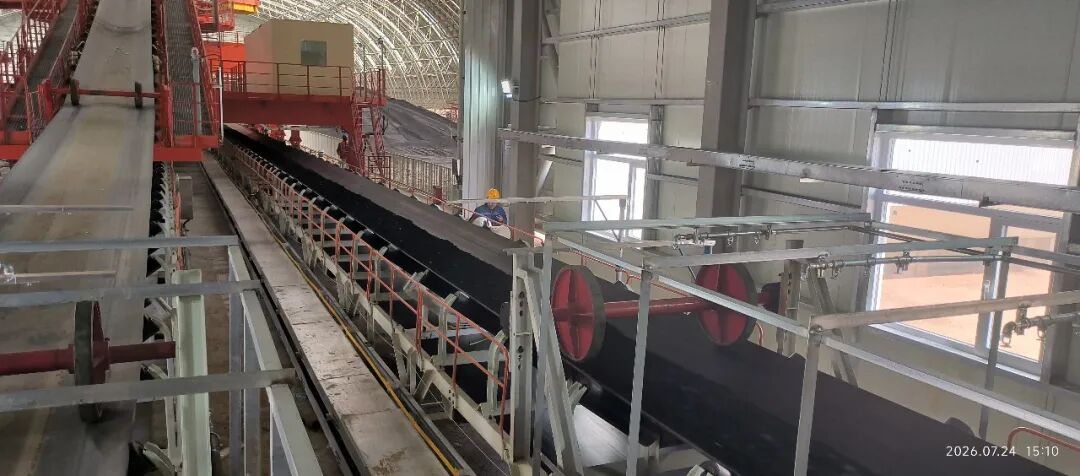

7月24日,随着总控室一声“启动”令的清晰发出,准大二期煤棚内1号重型斗轮机缓缓伸出钢铁巨臂,斗轮切入煤堆的刹那,第一斗原煤倾泻如瀑,经皮带长廊“呼啸”而至1号机组B、D原煤仓。煤流输送顺畅,落料精准稳定,达成“首次上煤、一次成功、连续可靠”的输煤系统工程建设预期目标。
输煤系统作为火电机组“燃料输送动脉”,承担着燃煤接卸、输送、筛破、配仓等核心功能。
电建集团准大二期项目部从2024年6月10日基坑土方开挖以来,所有参建人员不畏酷暑“三伏”,不惧严寒“数九”,积极推进输煤系统的建设施工。特别是啃下了保障机组燃煤供应、发电系统正常运转的输煤栈桥这块“硬骨头”。输煤栈桥总长度为425.4米,其中混凝土栈桥87.5米,从2号到6号钢结构栈桥总长337.9米,安装高度为4.83米到56.1米。

项目部从2025年6月26日6号栈桥第四段开始吊装以来,坚持专家论证吊装方案、合理规划吊装场地、有效组织施工力量,实现了总重量达1122.92吨的输煤栈桥钢构件一次吊装到位、安全零事故的施工业绩。
此次上煤节点的顺利实现,打通了从燃料接收到锅炉供煤的完整系统,为准大二期1号机组锅炉点火、蒸汽吹管、整套启动提供稳定燃料保障,标志着项目向投产发电计划目标迈出了决定性一步。
