6月16日,在濉溪县双堆集镇,庙台至三和施刘村35千伏架空线路新建工程现场机械轰鸣、人员忙碌,淮北濉溪县供电公司施工人员抢抓夏收后线路施工黄金期,全力冲刺220千伏庙台变电站35千伏配套线路工程建设。

220千伏庙台变电站是淮北市“十四五”电网规划重点工程,其配套35千伏线路是完善区域电网架构、破解供电瓶颈的关键环节。此前,35千伏三和变电站、浍南变电站、双堆变电站长期受“传统‘一线两站’”供电模式制约,线路输送能力有限,电网运行弹性不足,难以充分满足沿线群众生产生活、乡镇产业发展的用电需求。本次庙台至三和施刘村35千伏架空线路新建工程完工后,将彻底打通这一供电堵点,全面优化濉溪南部区域电网布局,大幅提升电网供电能力、供电可靠性与负荷转移能力,为地方经济社会发展提供稳定、优质的电力保障。

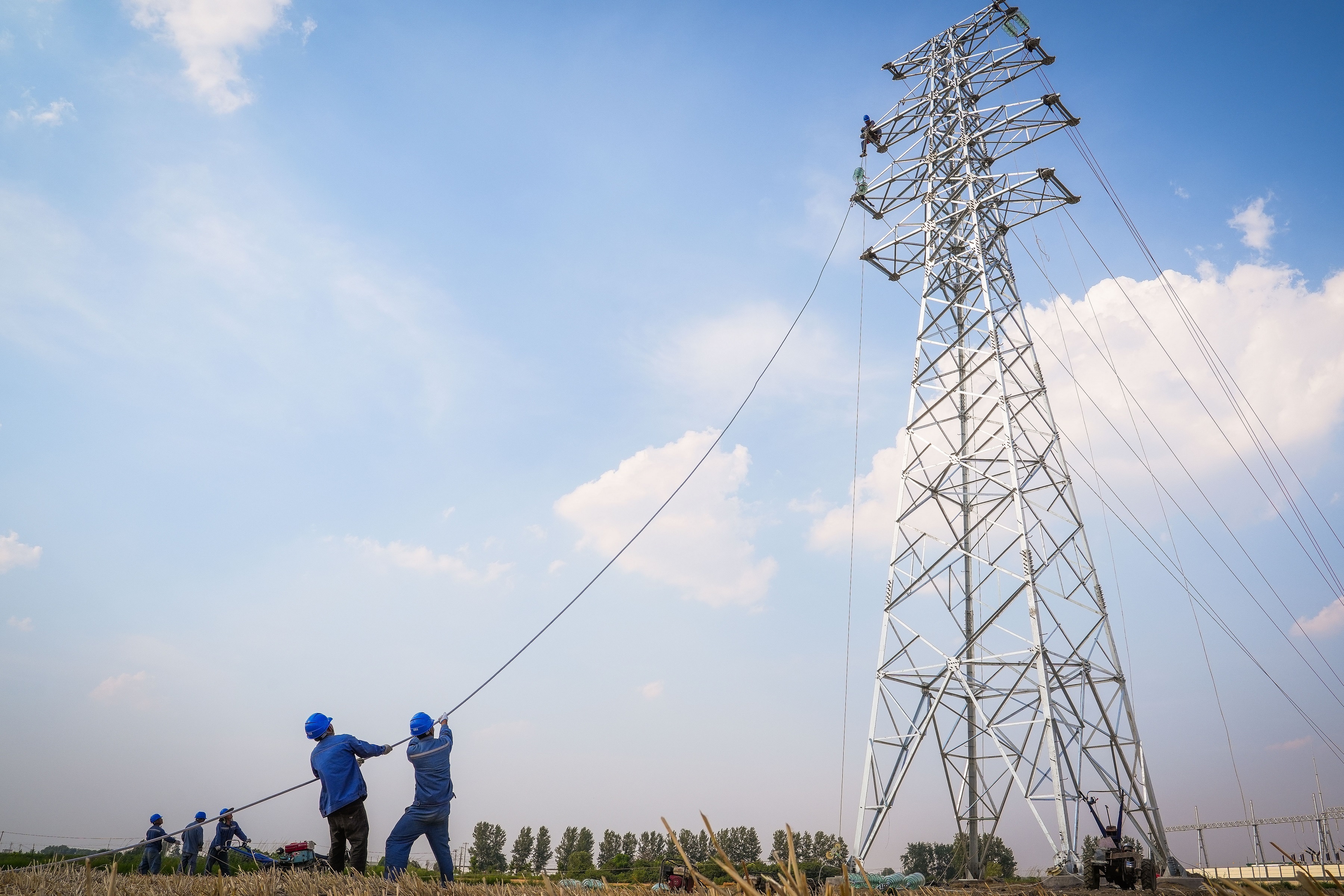

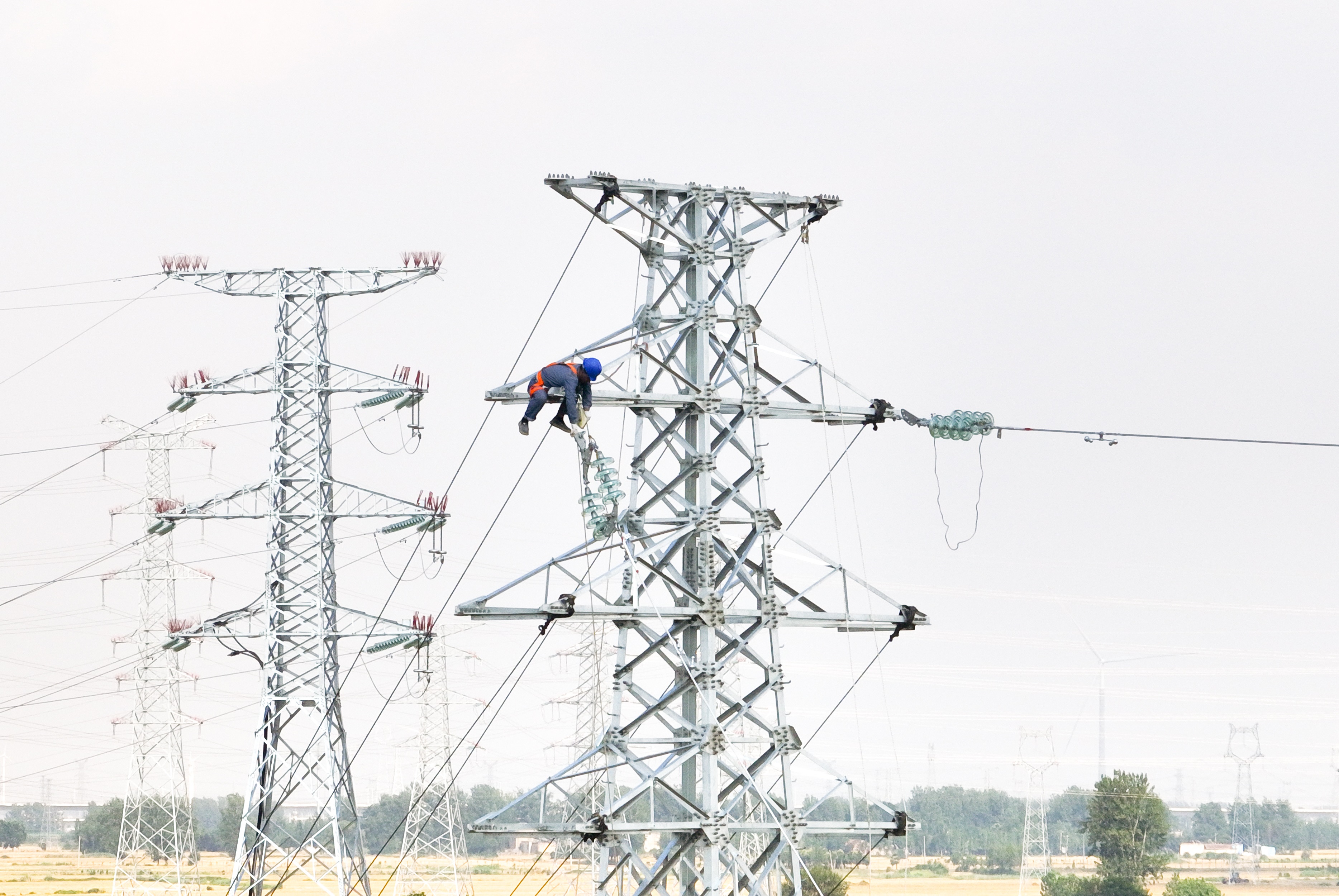

当前工程已进入电气施工冲刺阶段,工期紧、任务重、标准高。全体参建人员主动克服高温酷暑带来的不利影响,坚守施工一线,严格恪守安全作业规范,细化施工流程,紧盯每一道工序、每一处细节,坚决守住安全零事故底线,全力打造安全可靠、品质过硬的精品电力工程。

该工程目前整体施工进度已完成80%,各项建设任务按既定节点有序落地。按照整体工期规划,该35千伏配套线路工程将于6月底完成全部新建施工任务,随后进入停电π接施工环节;7月完成电网负荷全面转移,正式形成35千伏台浍510、台双512、台和516、坪台三511新线路序列,为濉溪县南部电网迎峰度夏筑牢坚实根基。
电力是发展的先行官。下一步,濉溪县供电公司建设团队将继续压实工作责任,紧盯时间节点,严把工程安全关、质量关、进度关,全力以赴保障工程按期投运,赋能乡村振兴、产业升级。
