6月18日,海南-广东电力灵活互济工程建设取得关键进展,工程海底电缆路由勘察工作全面完成。此次勘察精准“把脉”复杂海床,获取了详实的海底地形、地貌及地质数据,为后续海缆敷设保护设计、施工安全及工程建设提供了科学依据与技术支撑。
海南-广东电力灵活互济工程是国家“十四五”电力发展规划明确的省间互济重点工程,也是目前世界上500千伏三芯交联聚乙烯绝缘海缆导体截面最大、水文地质条件最复杂、运行方式最灵活的“海缆输电工程”。工程建成后海南电网与南方电网主网输电通道将由目前的“双通道”增至“三通道”,总输电容量达180万千瓦,两省电力互济能力大幅提升50%。

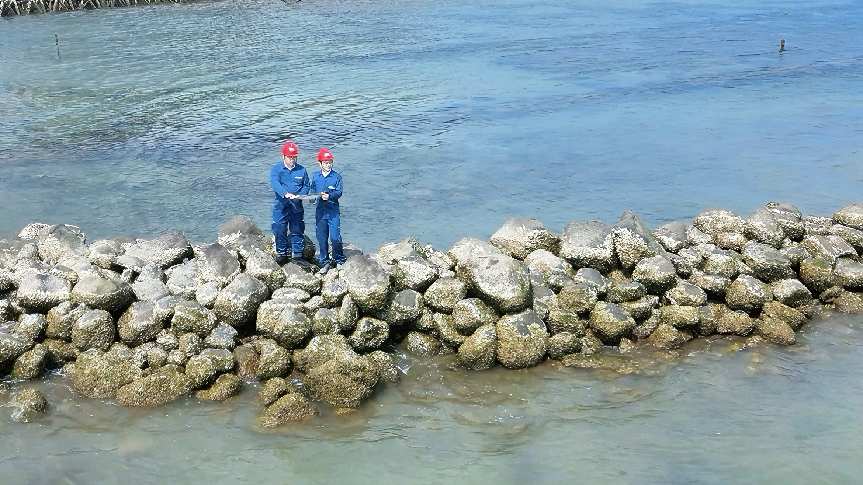

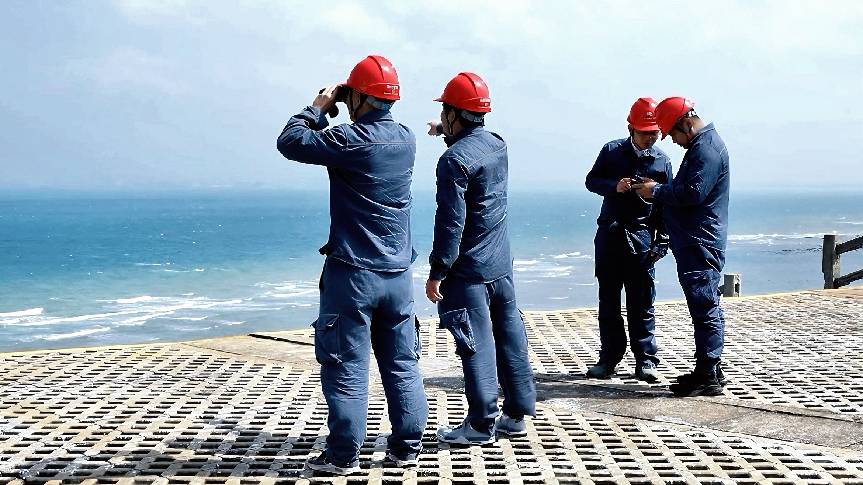

据了解,此次勘察作业位于琼州海峡海域,施工面临“深、急、硬、险”四大难题。最大水深约110米,海底洋流湍急,海缆路由区硬塑岩土占比超50%、剪切强度高达450kPa。更严峻的是,勘察作业点紧邻在运的海南联网Ⅰ、Ⅱ回海缆,最近距离仅23米。南网超高压公司广州局海口分局基建部经理芦海说:“深水钻探犹如在针尖上跳舞,任何微小的定位漂移都可能影响在运的海缆,容不得半点闪失。”

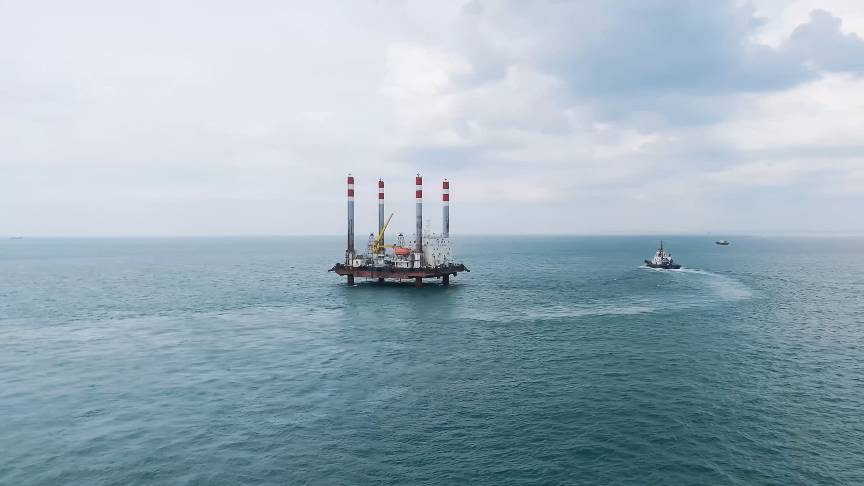

面对极高难度的作业环境与安全风险,南网超高压公司坚持“质量为本、安全为先”,打出了一套精准管控的“组合拳”,全力保障工程安全、高质量推进。针对深水区临近在运海缆的高危作业点,项目团队首次引入配备先进动力定位系统(DP)的大型钻探平台,实现了在急流和风浪中的精准定位,从物理上杜绝了走锚风险。积极协调当地有关政府部门并组织海缆专家、施工单位反复推演,制定了专项施工方案和安全保障方案。选派海缆专业骨干力量全程驻船管控,对147个静探及106个钻探点位的每一个坐标进行双重复核,确保作业零偏差。经过两个阶段累计238天的奋战,项目团队安全、高效完成了全部勘察任务。
目前,海南-广东电力灵活互济工程整体工作按计划推进。项目管理团队将加快推进海缆施工设计、海缆生产制造及深水硬质海床保护技术攻关等重点工作,统筹推进陆上站点及陆地架空线路工作,力争年底实现工程土建交安、线路组塔过半目标,确保工程按期高质量建成投产。
