攻坚“华北屋脊” 赋能高铁通途

来源:人民日报2026年06月19日 21:43

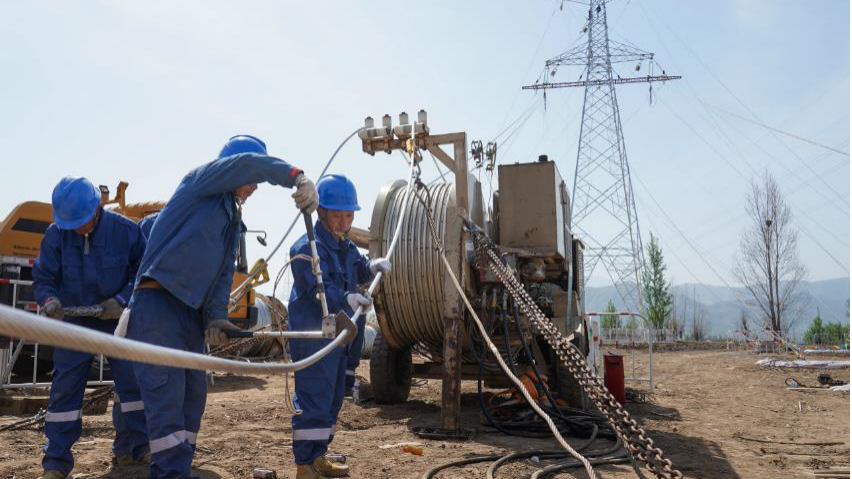

6月,五台山区域气温攀升,户外施工难度大幅增加。在海拔超千米的雄忻高铁外部供电工程施工现场,国网山西省电力有限公司建设者坚守岗位,全力推进项目建设提速增效。

雄忻高铁是国家“八纵八横”京昆高铁重要组成部分、京津冀协同发展及雄安新区建设重点工程,也是山西省首条时速350千米高标准高铁。线路山西段横穿五台山腹地,沿线山大沟深、地形复杂,施工条件严苛。国网山西电力重点推进沟南、石咀两座牵引站220千伏外部供电工程,全力保障高铁建设及后续运营用电需求。

该工程于2025年8月30日开工,包含四条220千伏配套供电线路:永安至沟南线路长2.936千米、永安至石咀线路长70.588千米,计划2026年6月30日竣工;蒋坊至沟南线路长39.348千米、蒋坊至石咀线路长59.647千米,计划2026年9月30日竣工。项目80%以上线路位于高山区域,70%穿越森林保护区,存在工期紧、地形杂、施工难等多重挑战。

为保障项目按期完工,国网山西电力组建专项工作专班,统筹省、市、县三级资源,实行“日管控、周调度”推进机制。从忻州本地及全省各单位抽调34名骨干人员,组建专项管理协调团队,聚焦五台山核心施工段,集中力量开展安全、质量、进度攻坚,各参建单位分工明确、协同发力。

项目全程严守安全施工底线,建立“监理驻点、业主分段、安管中心督查”三级联动管控机制,40名监理人员全程驻守现场,压实各环节安全责任。项目每日召开安全例会,针对深基坑、爆破、高空作业等高风险工序逐项排查,融合“人防+技防”管控模式,运用无人机巡检、人员定位手环、深基坑智能监测装置等设备,精准压降施工风险,刚性落实安全管控要求。

工程施工实行全流程质量管控,项目部常态化抽查施工工艺、核验建设标准,细化每日质量管控要点,从基础浇筑到铁塔组立,全程严格把关,确保每一道工序、每一处工程都符合规范标准。针对高山复杂地形、传统物料运输受限的难题,项目创新采用无人机吊运塔材、砂石、水泥等施工物资,既大幅提升施工效率,又减少地表扰动、保护生态环境。

精准高效的施工举措推动项目建设稳步提速。截至6月3日,工程整体进度完成85%,其中基础浇筑完成99.4%,铁塔组立完成90%,线路架设完成45%,各项建设进度均符合既定节点计划。

除主体供电工程外,国网五台县供电公司、国网定襄县供电公司全力保障雄忻高铁施工临时用电,落实“事不过夜、随报随办”服务机制。截至今年5月底,国网五台县供电公司累计办理临时用电31次、容量20050千伏安,安全供电24165万千瓦时;国网定襄县供电公司办理临时用电17次、容量19260千伏安,安全供电2637.4万千瓦时,全方位筑牢高铁建设用电保障。

目前,雄忻高铁外部供电工程已进入冲刺收官阶段。国网山西电力建设团队持续攻坚克难、精益求精,全力保障工程如期竣工,为雄忻高铁顺利通车筑牢电力根基,为山西高质量发展注入强劲动能。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统下的机遇与答案
绿色算力筑底强基 智造升级向新而行——中外记者团探访中国(内蒙古)自由贸易试验区呼和浩特片区内蒙古和林格尔新区产业高地
国家能源局发布51个“人工智能+能源”高价值场景并组织场景开放试点
安福县物流产业园开业前夕更换运营商,被指抛弃“原配”不打招呼2026-05-24 19:23 发布于江西

精彩图集

世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
推动可再生能源开发利用
7273辆新能源车从江苏南通出海欧洲
攻坚“华北屋脊” 赋能高铁通途
分享到:
