提速近50%!闽侯500千伏变电站13个月建成投运的背后

来源:中国能源网2026年06月30日 17:10作者:林蔚如

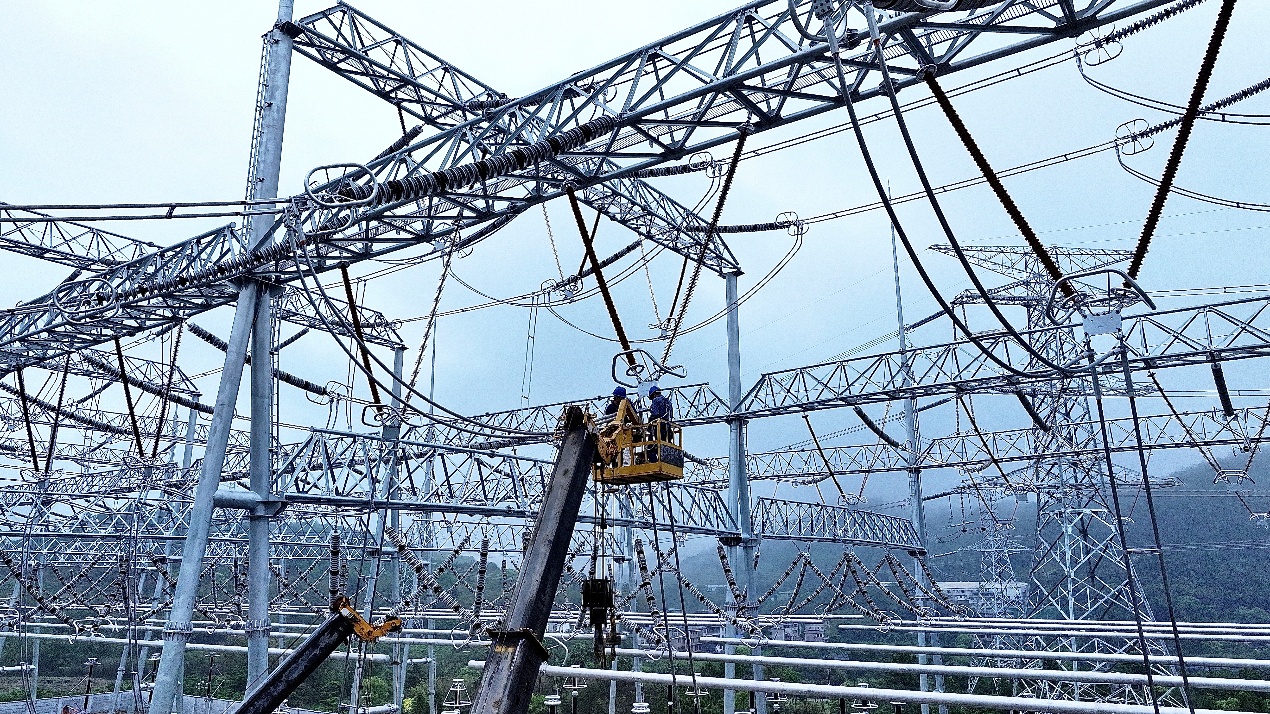

闽侯(茂田)500千伏变电站工程项目安全专责康武镇的手机里,至今还存着那张照片——2025年5月,闽侯变的站址还是一片荒山,那时的他还难以想象,13个月以后,同一片土地上,一座现代化的超高压变电站拔地而起,平整的水泥路将站区划分得井然有序,HGIS设备一字排开,银白色的构架在阳光下泛着光泽。作为国家电网有限公司迎峰度夏重点工程之一的闽侯变,是福建省“十五五”时期首个建设投运的500千伏输变电工程,为接下来的迎峰度夏电力保供工作提供坚强保障。

建设一座500千伏变电站,合理工期是18个月,然而闽侯变仅用了13个月,提速近50%。“看着它从啥都没有,变成一个这么绿色又智慧的变电站,成就感真的不一样。”康武镇说这话时,目光扫过站区,像是在看一个亲手带大的孩子,这是他全程跟进的第一个变电站工程。

把大目标拆解为每一天的“回应”

在闽侯变站址的东南侧上方,原本存在一条500千伏线路。如果线路不迁改,构架就无法吊,设备也无法装。可迁改线路需要停电,停电窗口又卡在2025年的迎峰度夏前,错过就要再等两个月。两个月的时间损耗,意味着后续所有工序都要在更短的时间里“抢”回来。

如何把这样一个环环相扣的问题理清楚?项目部的办法是:把总目标拆成可追踪的子任务。 他们建立了“一大八小”专项计划体系——一个总体进度计划统领全局,八个专项计划分别覆盖交地、供图、物资供应、停电安排、施工组织等关键要素。每一个要素又进一步拆解,直到变成每个岗位每天可执行、可追踪的具体动作。

康武镇所在的业主项目部,每周梳理一次待办事项。13个月,攒了1600多条。“每天睡前的最后一件事,就是复盘今天的待办事项。每天睡醒的第一件事,也是规划今日待办。有些事不是一两天能解决的,我就记下几号跟踪过,过几天再跟。更急的事情,一个小时跟踪一次。”他说。

“事事有回应” ,这是他在采访中重复最多的一句话。1600多条待办事项,对应的是从开工到投产每一天的精准咬合。每周梳理、每日跟踪、每件落实,看似简单的机制,把“13个月投产”这个目标,变成了参与工程的每个人每天都能回答的一个问题:今天,我该干什么? 当1600多个小问题逐一有了答案,“工程要在2026年迎峰度夏前投产”这个目标就在每一天的刚性兑现中累积成了现实。

刚性调度让工序交叉“并联”

“土建安装队伍说,明天这块地我要开挖,电气设备几点前能搬走?电气安装队伍说,你挖之前提前跟我说一声。”闽侯变建设的过程建立了“班后会”的刚性调度机制。康武镇形容班后会的作用是把专业之间的衔接缝隙提前填上。

每天下班后,所有参建单位的管理人员坐在一起,先讲今天的进度,再说明天要干什么,有需要配合的当场提出来。

为什么必须这么做?变电站的施工涉及土建、电气安装、调试、厂家等多个专业,同一块土地、同一段时间,可能有不同专业在不同空间层面同时作业。任何一个环节的沟通不到位,都可能影响下一个环节的衔接。

以土建和电气两个专业的配合为例——土建要挖一块地,如果电气的设备还堆在那里,土建就没法动工;等土建的施工人员联系电气来挪,电气专业的施工人员才刚听说这事,一上午的时间可能就这么过去了。半年时间,175次班后会,风雨无阻,把“同步信息”这件事做到了日常化、制度化,让工序之间不再是前后衔接的“串联”,而是尽可能交叉推进的“并联”。这背后依托的是项目“营地化”的管理模式,所有参建单位的管理人员集中办公,遇到问题当面沟通、当场协调,让信息传递没有时差、没有衰减。

用技术管好质量,用实战带出队伍

设备能够“零缺陷”投运,是保障工程工期的关键一环。

闽侯变所处的区域气候十分潮湿,康武镇是这样形容这里的气候——“衣服在衣柜里只要两三个星期没晒太阳,全都长毛了。”

在超高压变电站,HGIS/GIS这类户外设备一旦受潮,会导致交直流系统绝缘水平下降,埋下设备故障隐患。为此,闽侯变聚焦防潮核心管控要点,严把控设备选型、密封工艺、安装精度三大关键环节,实现户外电气设备防潮防渗全过程闭环管理。

项目部把质量管控的关口大幅前移。图纸审查阶段,就组织厂家、设计、施工多方会审,对HGIS水平绝缘薄弱环节提前做了结构优化。设备到场后,针对GIS母线焊缝、耐压试验中出现的问题,协同各方在24天内完成返厂更换和复检,9天内完成复装并通过试验。全站最终实现“零缺陷”投运,设备质量上的提前介入和把控,没有耽误一天整体工期。

数字技术也在为工程提速助力。设计阶段,全专业在统一的三维平台上协同建模,提前发现了管线冲突、空间碰撞等大量问题。依托三维地质模型,桩基设计做到“一桩一策”,灌注桩和管桩科学搭配,仅此一项节约投资约150万元。智能化算量系统应用后,清单准确率超过95%,算量效率提升4倍。整站通过总平优化减少清淤3000立方米,节省造价约50万元。减法做下来,省下的是真金白银,也是施工时间。

投运那天,康武镇最后一次走在闽侯变的水泥路上,路面平坦,设备整齐排列,构架在夕阳下拉出长长的影子。再也不是半年前,一踏进工地就满裤腿子泥沙的样子了。13个月里,土木工程专业毕业的他学会了看电气图纸,学会了协调设计施工各方,学会了独立处理外部事项。“带项目,其实跟带孩子差不多,都是责任心。你负责一件事,就要懂它。不懂就去问设计,问前辈,查资料,看视频。问了、学了、实践了,你就知道怎么判断、怎么处理。”康武镇说。

和他一起成长的,还有驻扎在项目上的多位同志。项目部依托技术监督、青年突击队等平台,结合各施工时序节点,由资深骨干开展图纸讲解、电缆接线、设备安装等理论与实操训练。多名青年员工获评各级劳动模范、劳动竞赛先进个人,先后向闽赣联网等重点工程输送了多名优秀管理人才。康武镇本人也即将作为项目副经理,投入到新的工程建设项目中去。这种“培养—成才—输送—再培养”的模式,成了这个工程项目留下的另一笔“隐形”财富。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”
新型电力系统下的机遇与答案
绿色算力筑底强基 智造升级向新而行——中外记者团探访中国(内蒙古)自由贸易试验区呼和浩特片区内蒙古和林格尔新区产业高地
国家能源局发布51个“人工智能+能源”高价值场景并组织场景开放试点

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
提速近50%!闽侯500千伏变电站13个月建成投运的背后
分享到:
