近日,阜新220千伏固本开关站220千伏光固线成功送电,明水风电项目同步并网。

明水风电项目是阜新地区清洁能源重点支撑项目,总装机容量30万千瓦,装设新型风力发电机组60台,配套新建一座升压站。该项目220千伏送出工程开工以来,国网阜新供电公司深化“政府主导、政企联动、共建共享”电网建设模式,成立新能源配套电网工程建设专班,统筹攻坚气象多变、施工环境复杂等难题,全速抢抓施工建设进度,高标准完成93基铁塔组立、30.4千米220千伏主供线路架设任务。
工程验收期间,国网阜新供电公司二次检修工区接到紧急任务,需在一日内完成220千伏光固线保护程序升级、母线保护、智能终端配置下装及自动化信息核对等工作,确保明水风电场于11日投运。二次检修工区接到紧急任务,需在一日内完成220千伏光固线保护程序升级、母线保护、智能终端配置下装及自动化信息核对等工作,确保明水风电场于11日投运。二次检修工区第一时间抽调多名党员骨干组建党员突击队,由冯小宁担任现场作业总负责人。

11日清晨,党员突击队队员李一鸣和队员们携带施工图纸、备品耗材、继电保护试验仪等全套工器具抵达作业现场。作业前,工作负责人巩赞超协同工作许可人逐项核对隔离开关、接地开关实际位置,确认作业区域可靠停电,细致核查现场安全围栏、警示标识等安全防护措施布设到位;随后向全体队员宣读工作票,清晰交代作业范围、现场危险点及安全管控要求,同步布设远程视频布控球,依规履行现场开工许可手续。

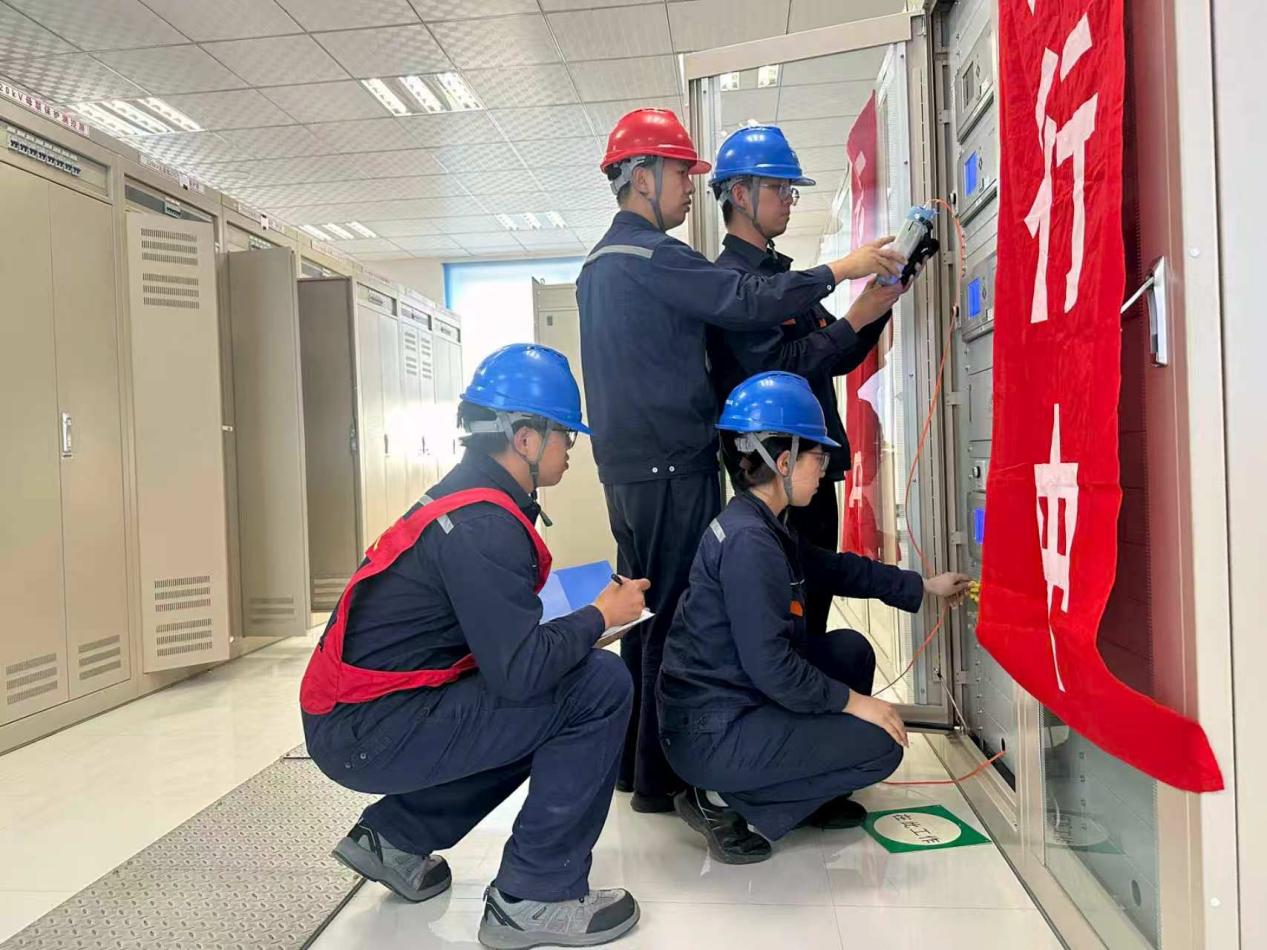

本次作业设备调试内容复杂、并网窗口期极短、现场安全管控风险较高,二次检修工区坚持“党员带头、技术争先”的工作思路,全体突击队员分工协作,对现场二次设备进行全覆盖核查、精准校验试验,保障场站一二次设备与电网调度二次系统无缝对接、稳定联动。
经过20小时不间断攻坚,二次检修工区顺利完成4套保护装置及1套智能终端试验、259条遥信信号核对及全部遥测、遥控功能校验,以及投运时的保护测试工作,整体调试工作较原定计划提前了1天。
“多亏你们高效完成了这些工作,保障了风电项目提前并网,为我们避免了数十万元的损失。”明水风电场负责人说。
