阿坝—成都东1000千伏特高压交流工程全线组塔完成

来源:中国能源网2026年06月23日 15:58作者:谢春艳

6月22日,随着四川阿坝藏族羌族自治州理县境内3标段L045号塔最后一段塔材精准就位、螺栓紧固完成,阿坝—成都东1000千伏特高压交流工程最后一基铁塔组立完毕。这标志着该工程全线铁塔组立任务圆满结束,全面转入导线架设阶段。

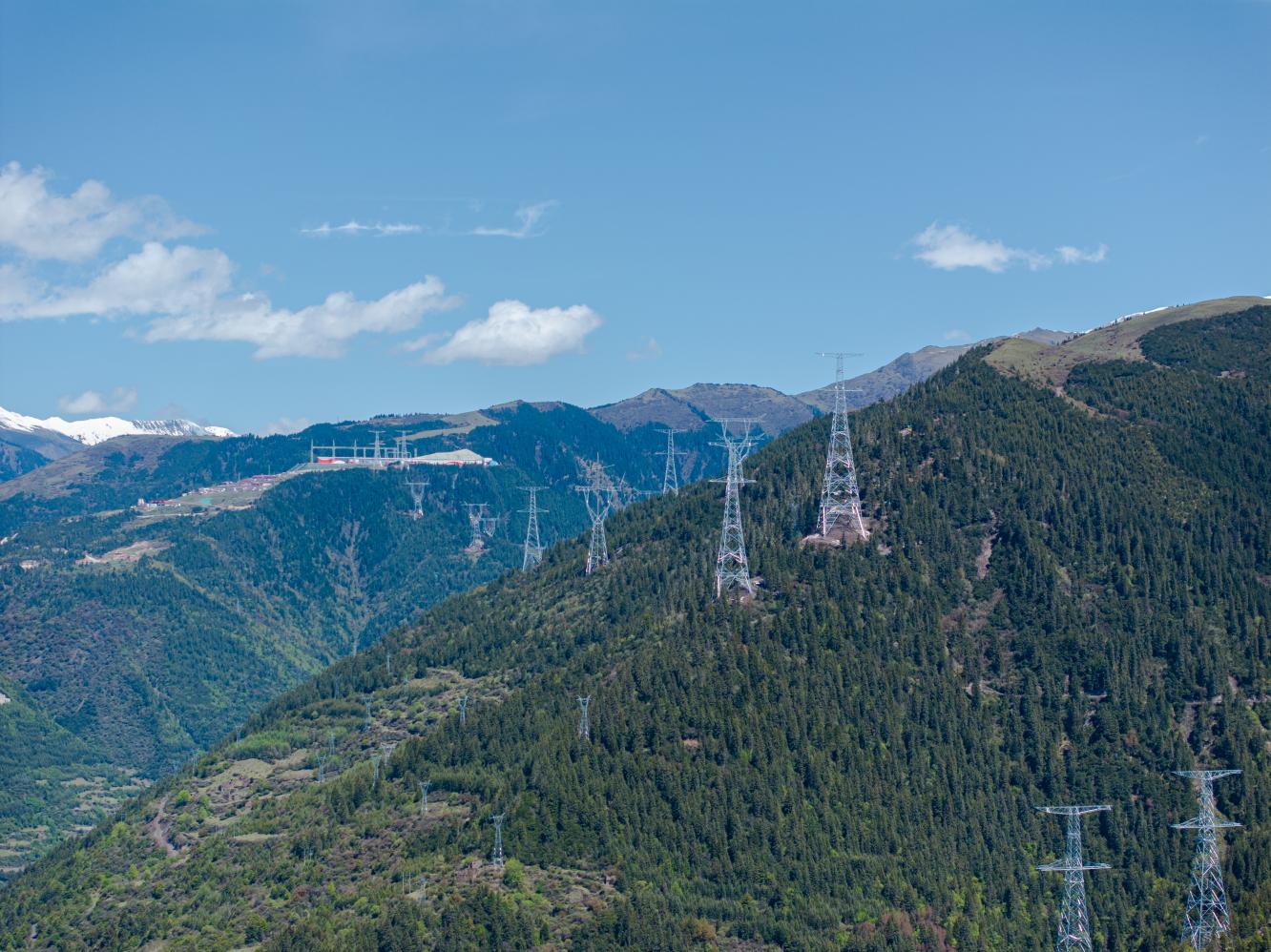

阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,途经阿坝、绵阳、德阳、资阳4市(州)。线路全长734.8公里,新建铁塔1400余基。工程沿线地形地质条件复杂,山地峻岭占比超六成,其中“刀背梁”等险峻地形多达80余处,塔基最大坡度达55度。全线海拔3000米以上的铁塔共186基,施工难度极大。

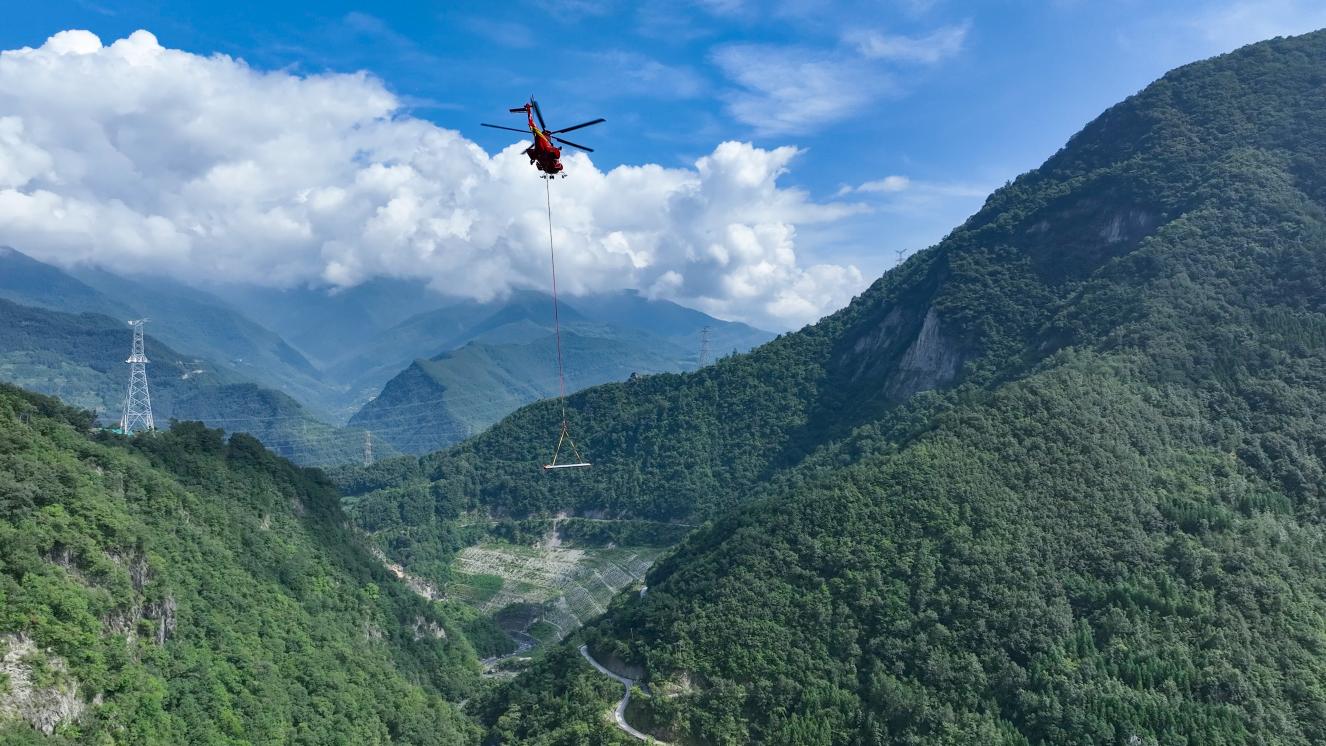

针对部分索道架设困难的塔位,国网四川建设公司引入直升机运输,仅需5分钟即可完成2吨物资转运,有效克服了地形障碍,既大幅提升了运输效率,又最大限度减少了对高原生态的扰动。“直升机运输实现了‘点对点’精准投送,是破解高原施工物资保障瓶颈的关键一招。”工程业主项目执行副经理王伟介绍。

在组塔环节,项目团队探索应用了陡峻山地铁塔分段横担滑移吊装新技术,通过“吊装一段、前移一段、递进组装”的步进式作业模式,实现了横担的精准拼装,不仅适应了高山峡谷的特殊环境,更显著提升了超长横担组装的安全水平。

阿坝—成都东1000千伏特高压交流工程预计于2026年底建成投运。届时,阿坝通道送出能力将提升一倍以上,有力满足川西地区未来新能源的送出需求,为成渝地区双城经济圈建设提供坚强可靠的电力保障,对推动四川清洁能源优势转化为经济优势具有重要意义。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统下的机遇与答案
绿色算力筑底强基 智造升级向新而行——中外记者团探访中国(内蒙古)自由贸易试验区呼和浩特片区内蒙古和林格尔新区产业高地
国家能源局发布51个“人工智能+能源”高价值场景并组织场景开放试点
安福县物流产业园开业前夕更换运营商,被指抛弃“原配”不打招呼2026-05-24 19:23 发布于江西

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
阿坝—成都东1000千伏特高压交流工程全线组塔完成
分享到:
