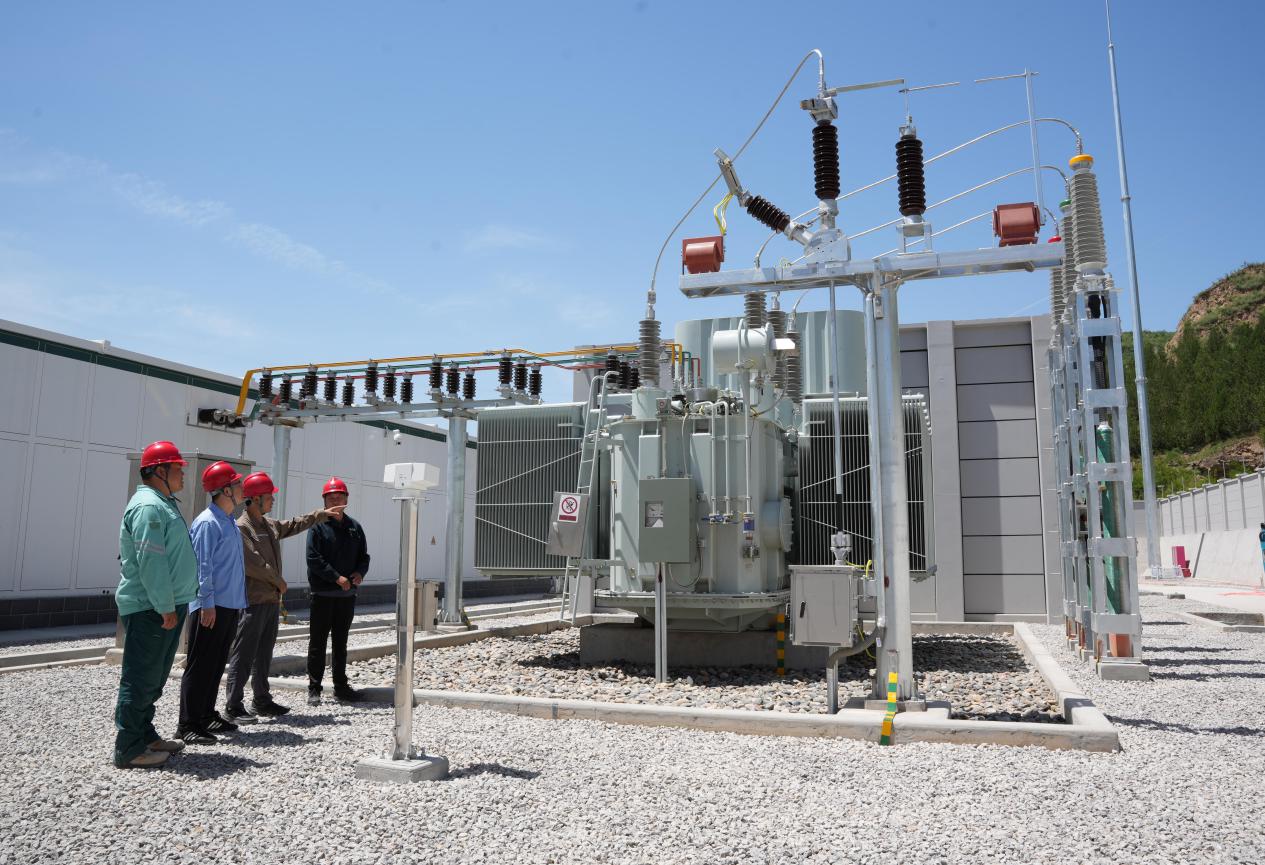

6月30日,山西临汾永和索珠110kV变电站顺利完成全系统调试,正式投运带电。
永和县地处临汾市西山片区,曾为国家级贫困县,境内仅有一座芝河110kV变电站,网架结构单一,一旦发生线路N-2故障,存在全县停电重大风险。伴随县域光伏、风电新能源加速落地,山西永丰新能源等 5 家企业新增负荷需求约83MW,原有供电容量、供电半径已无法匹配发展需求,电网升级迫在眉睫。
永和索珠110kV输变电工程是山西省电力公司县域薄弱项目中唯一的变电站工程,也是临汾公司首座“双预制”式变电站,新建主变规模为3×50MVA,110kV出线4回、35kV出线8回、10kV出线30回;配套线路总长度49.5公里,铁塔106基。项目以创新建造模式、极速施工效率、稳固网架效能,全面优化了当地电网结构,提升了电网供电可靠性。

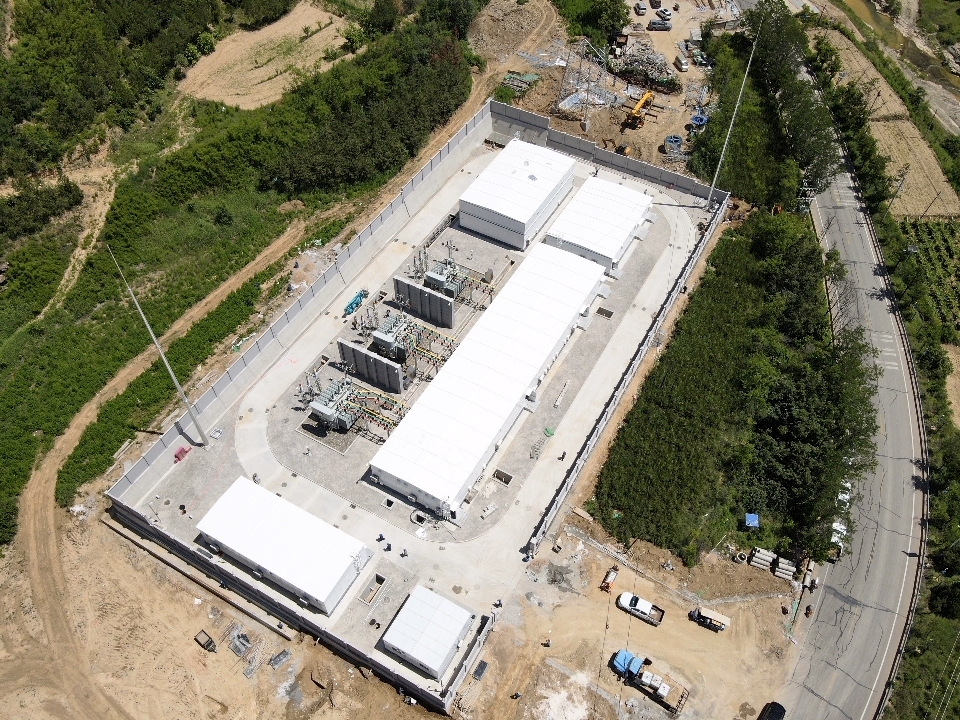

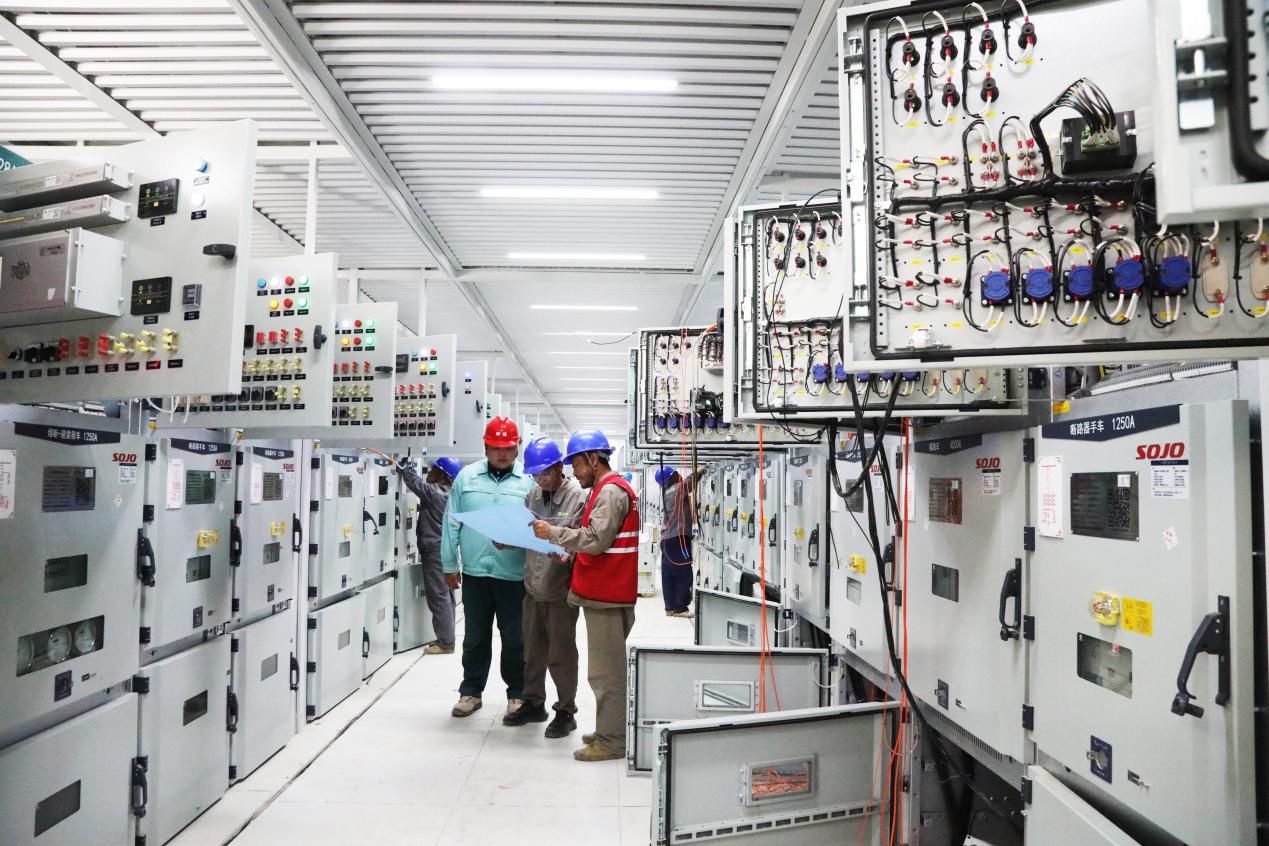

作为临汾首座双预制模块化变电站,永和索珠110kV变电站GIS组合电器、35kV/10kV配电装置、全站二次系统、无功补偿装置等主要设备全部在舱内集成,在工厂内完成设备预装、系统联调等关键工作后发至现场拼接吊装,大幅缩短现场安装、调试工期。变电站围墙、电缆沟、主变基础、防火墙等8类土建作业采用装配式预制件,大幅削减现场湿作业,节约施工用水60%以上,绿色建造成效突出。
依托预制舱模块化的技术优势,项目建设效率实现跨越式提升,四类预制舱从首批到货至全部安装完成仅耗时33天。建设期间,各参建单位克服冬季低温、物资供应时间紧、青赔协调难等多重不利因素,优化现场施工流程,土建施工、电气安装分区同步推进,线路基础浇筑与组塔架线平行作业。有效克服多工种交叉作业带来的工序冲突、窝工等问题,在保障安全、质量的前提下,高效完成土建施工、设备吊装、线路架设、系统调试等全部工作,用6个多月施工周期完成全部建设任务,创下临汾输变电工程建设新记录。
永和35kV交口站是临汾公司最后一个单电源变电站,待索珠35kV配套送出工程投运后,将为35kV交口站新增稳定第二供电电源,大幅提升永和地区电网防灾抗灾能力,从根源规避全县停电风险,补强临汾西部电网骨架,有效缩短供电半径、改善末端电压质量、降低线路损耗,全面保障新能源并网、工矿生产、群众生活可靠用电。

下一步,临汾供电公司将以永和索珠110kV输变电工程为样板,持续总结预制舱模块化变电站建设经验,不断优化施工工艺、管理模式与协同机制,大力推广绿色建造、模块化施工技术,以坚强可靠的电网,持续助力地方乡村振兴、产业升级,为区域经济绿色低碳发展注入源源不断的电力动能。
